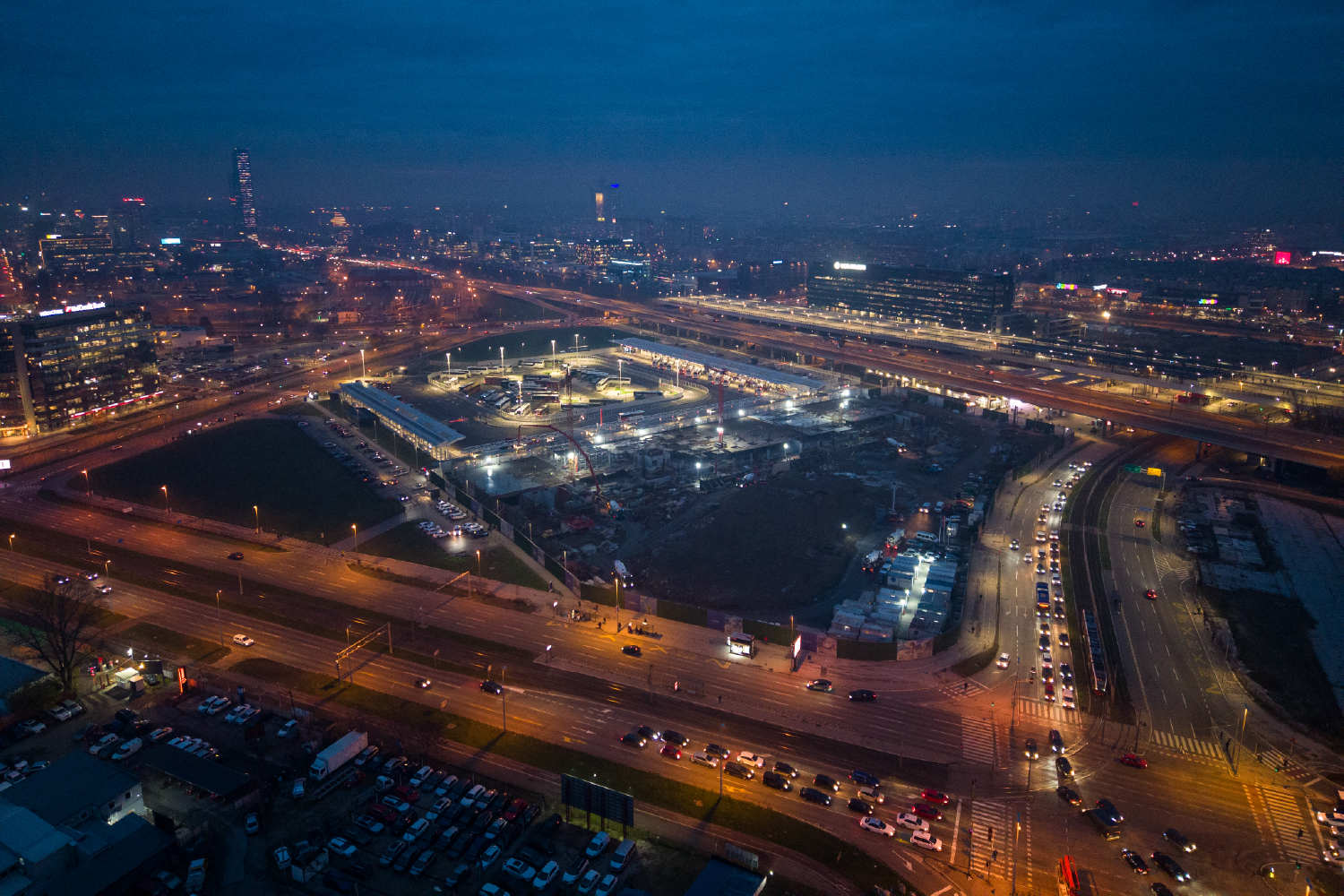

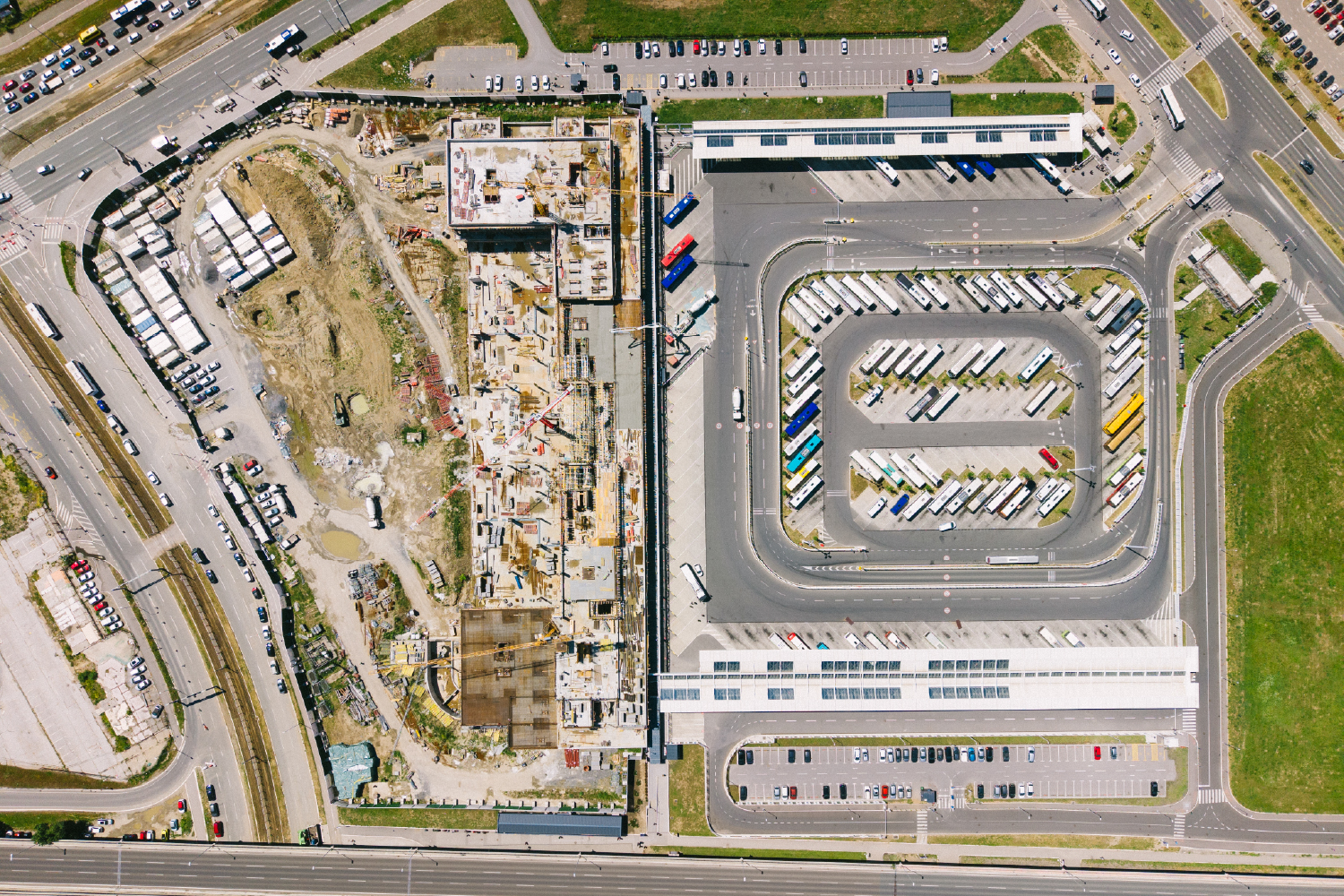

U okviru razvoja savremene saobraćajne infrastrukture u Beograd, u Bloku 42 realizuje se izgradnja novog kompleksa BAS, ukupne bruto površine 27.385,60 m². Projekat predstavlja jedno od najvećih i najznačajnijih infrastrukturnih ulaganja u gradu, sa ciljem formiranja funkcionalnog i tehnološki savremenog saobraćajnog čvorišta koje integriše lokalni, međugradski i međunarodni putnički saobraćaj.
Izgradnja kompleksa započeta je krajem 2025. godine, a radovi se realizuju u fazama, u skladu sa usvojenom tehničkom dokumentacijom i dinamičkim planom izvođenja.
Organizacija i pripremni radovi – II faza
Po uvođenju u posao, u okviru II faze realizovani su pripremno-organizacioni radovi neophodni za nesmetano i kontinuirano izvođenje konstruktivnih aktivnosti.
Izvedeno je:

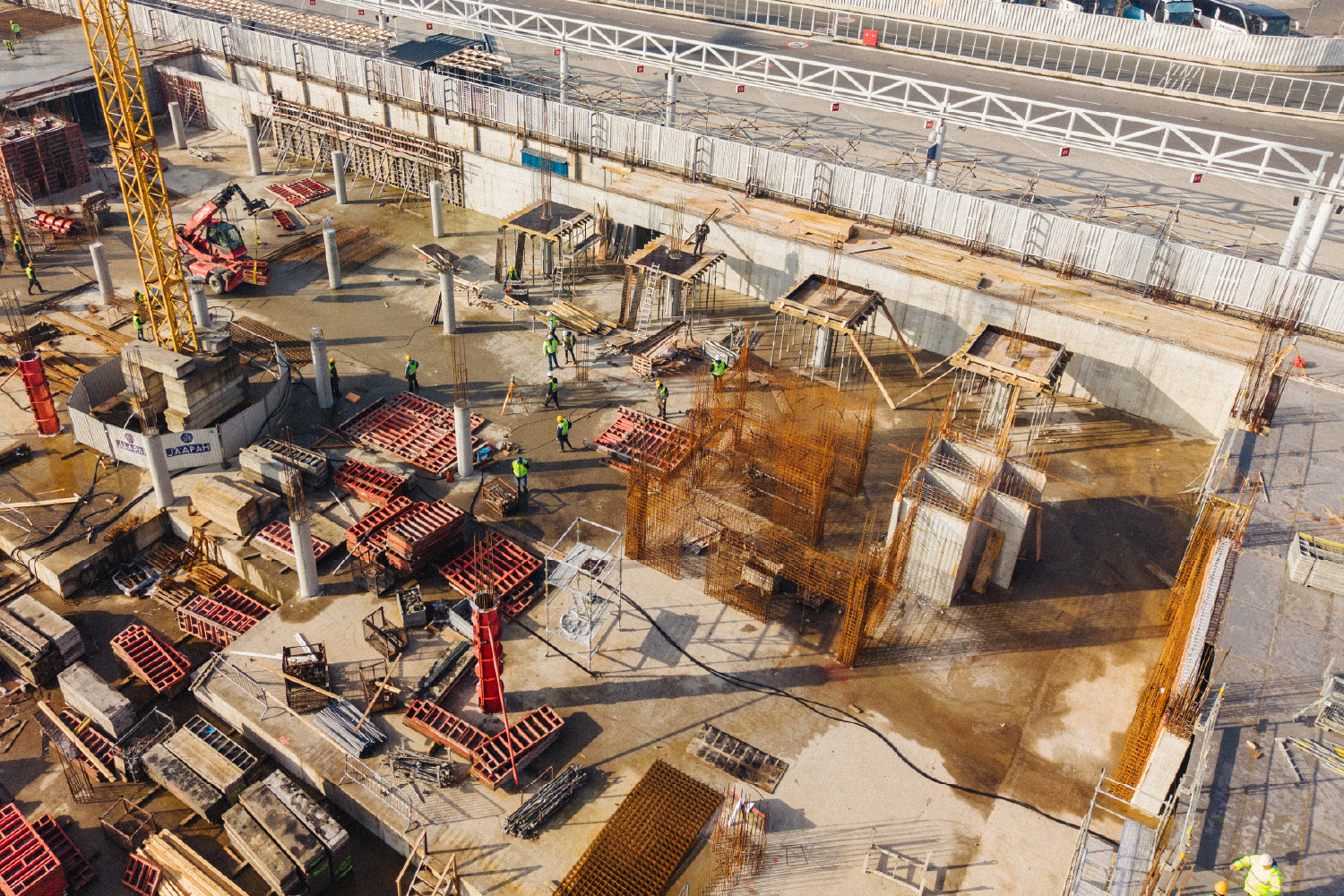

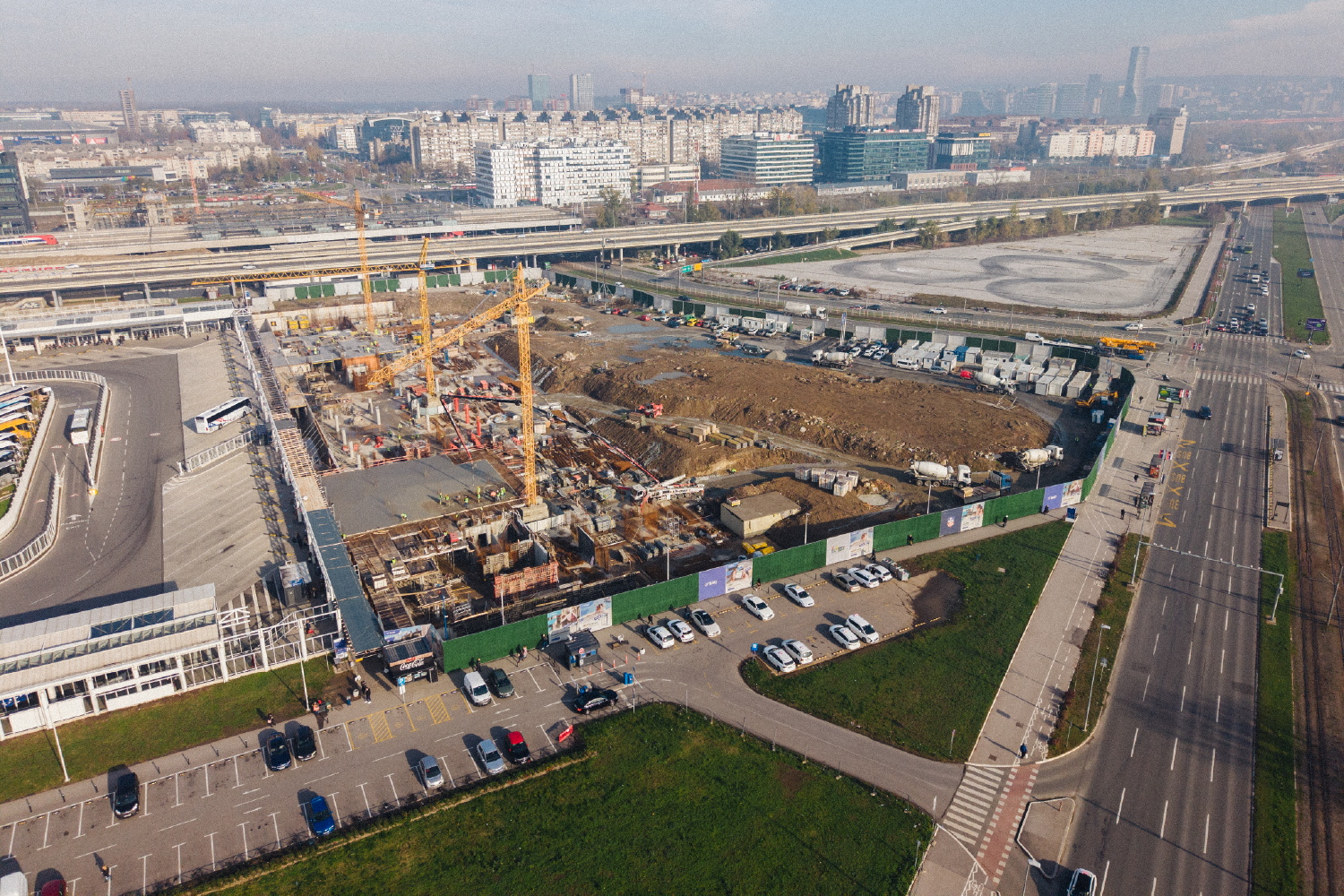

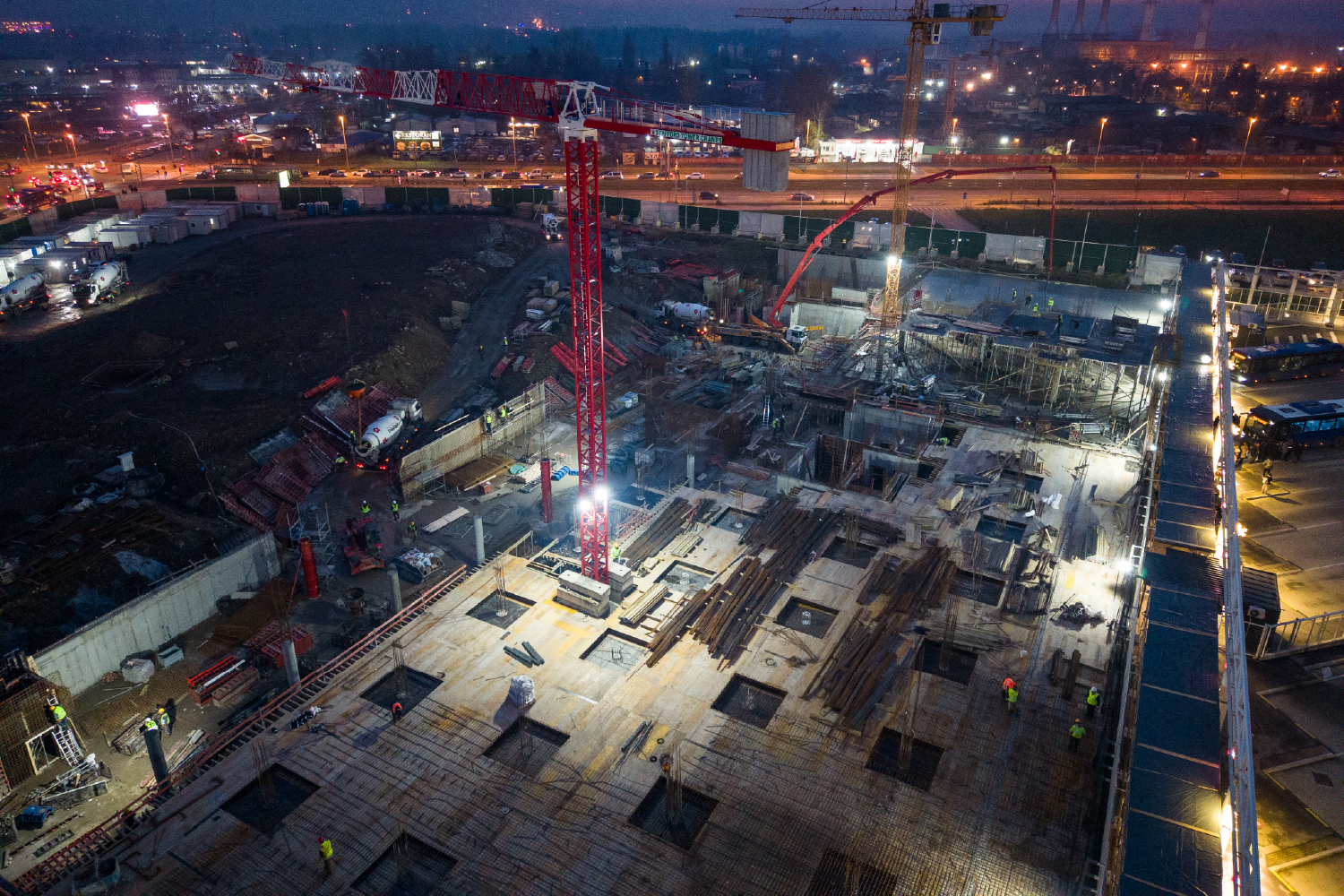

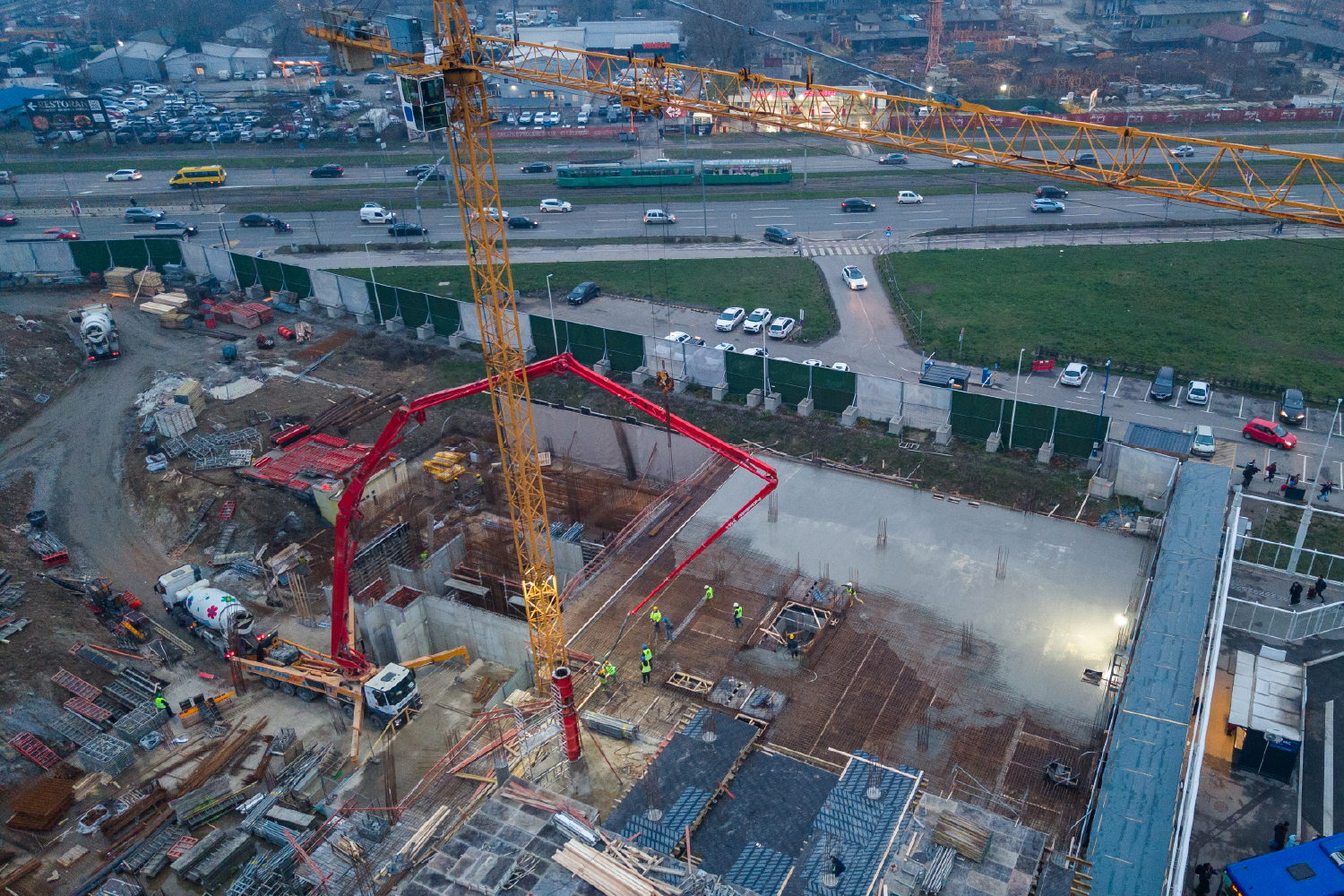

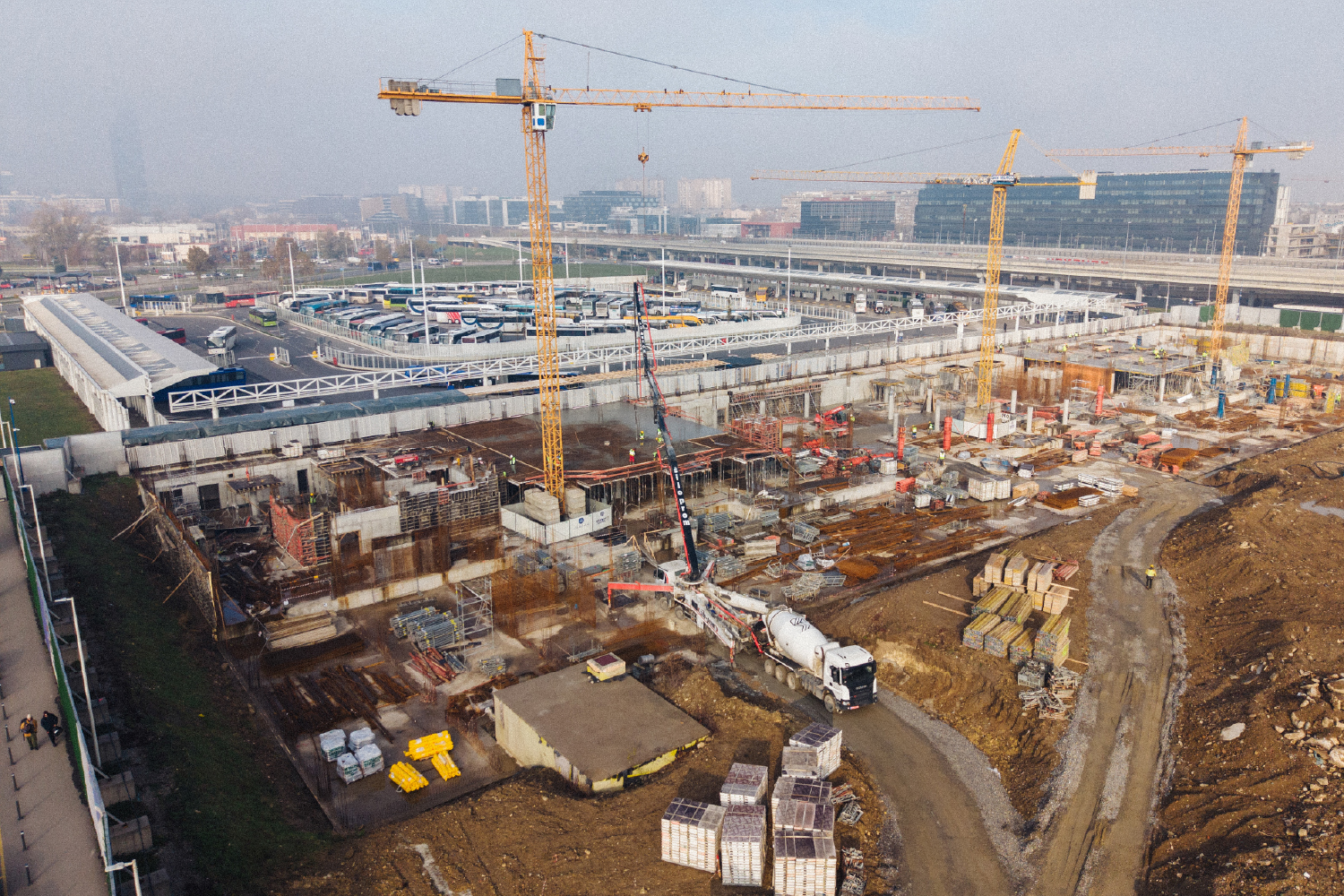

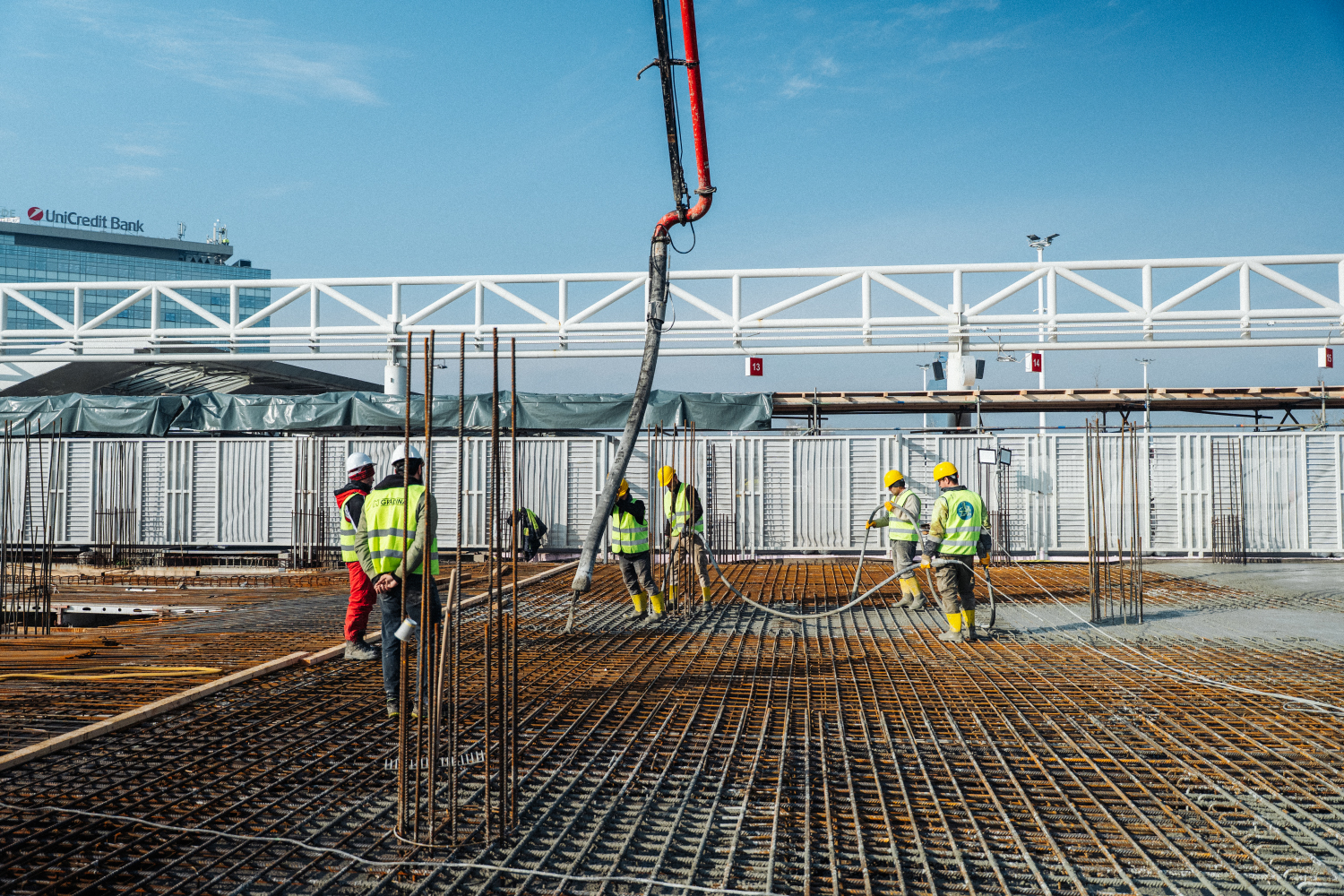

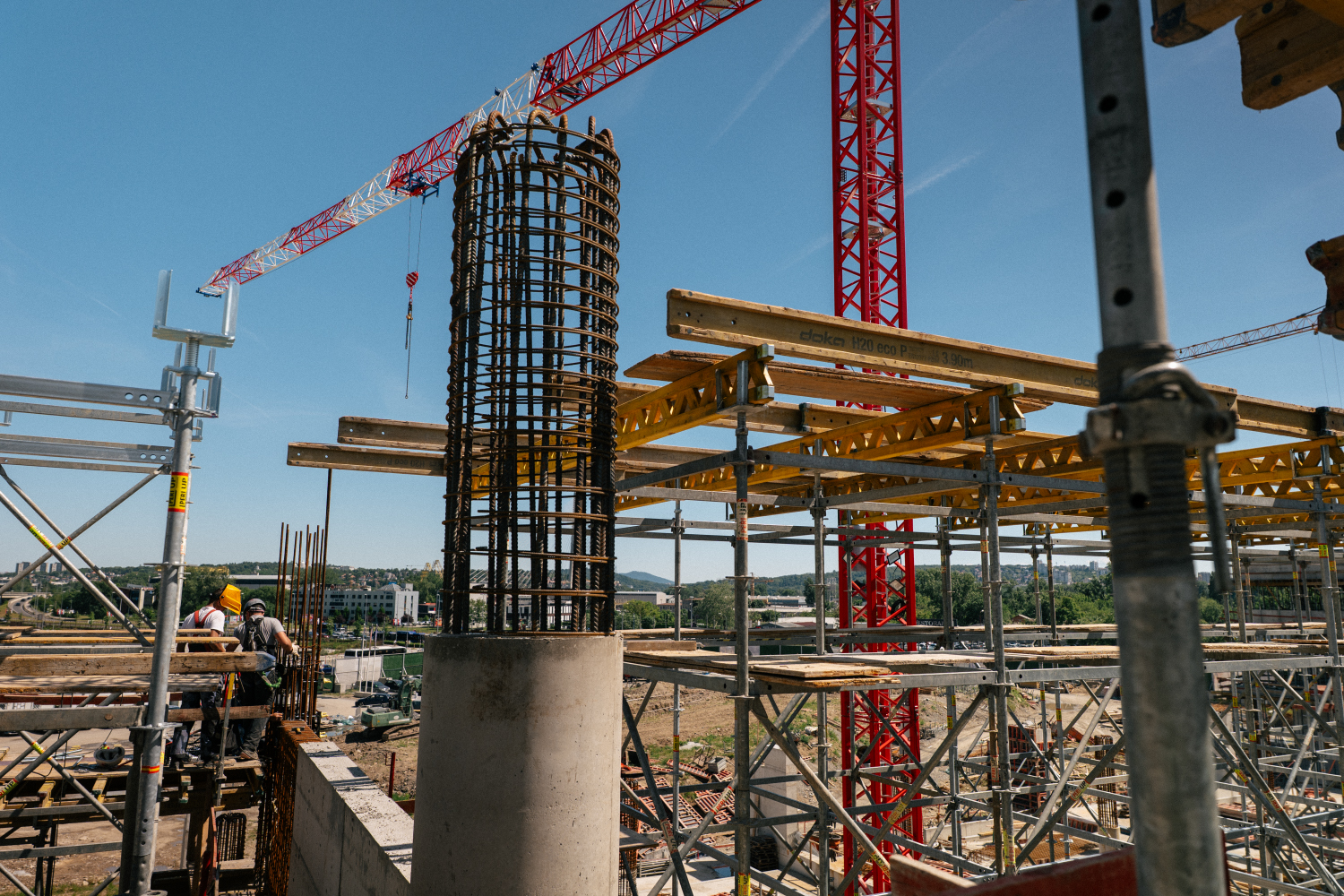

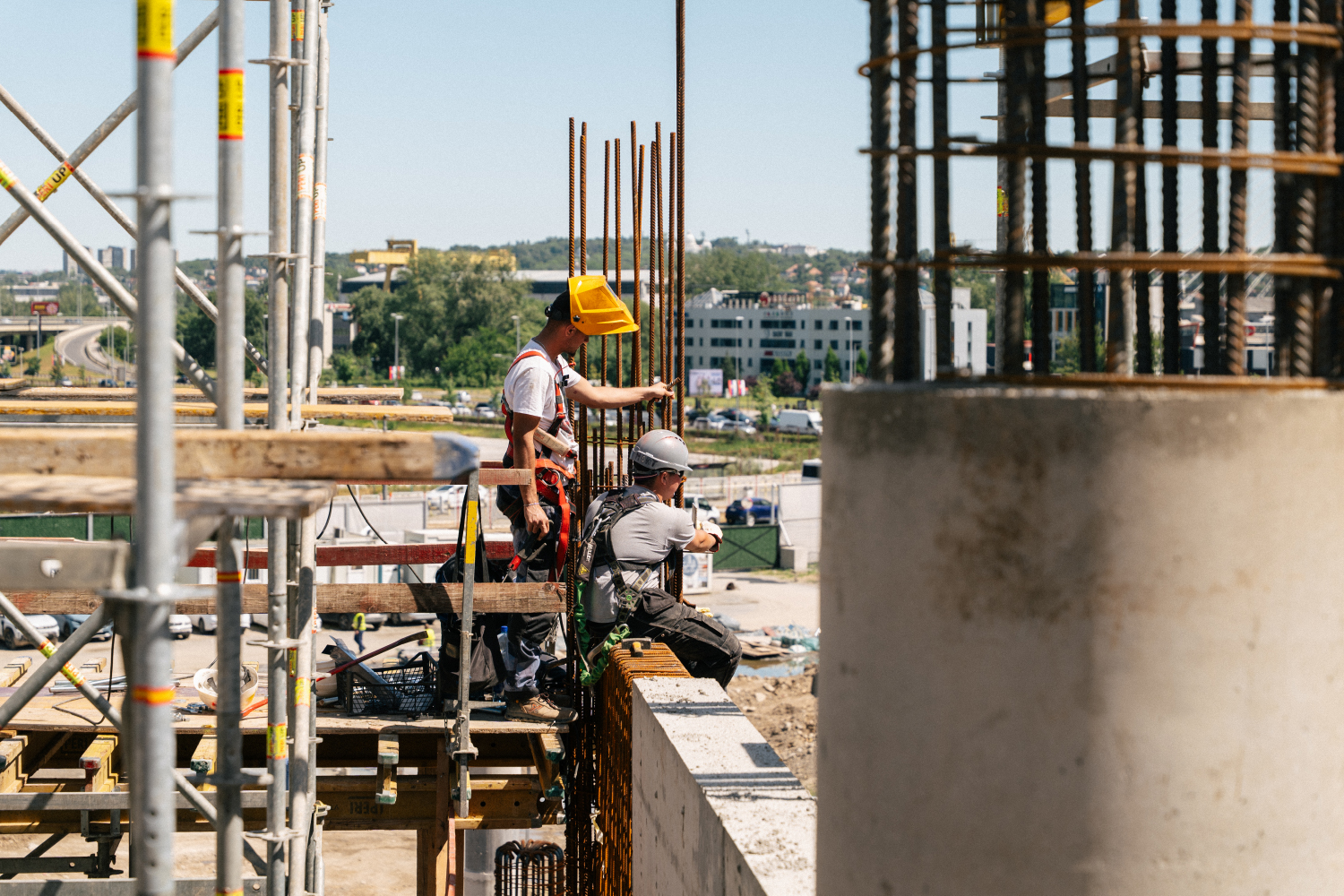

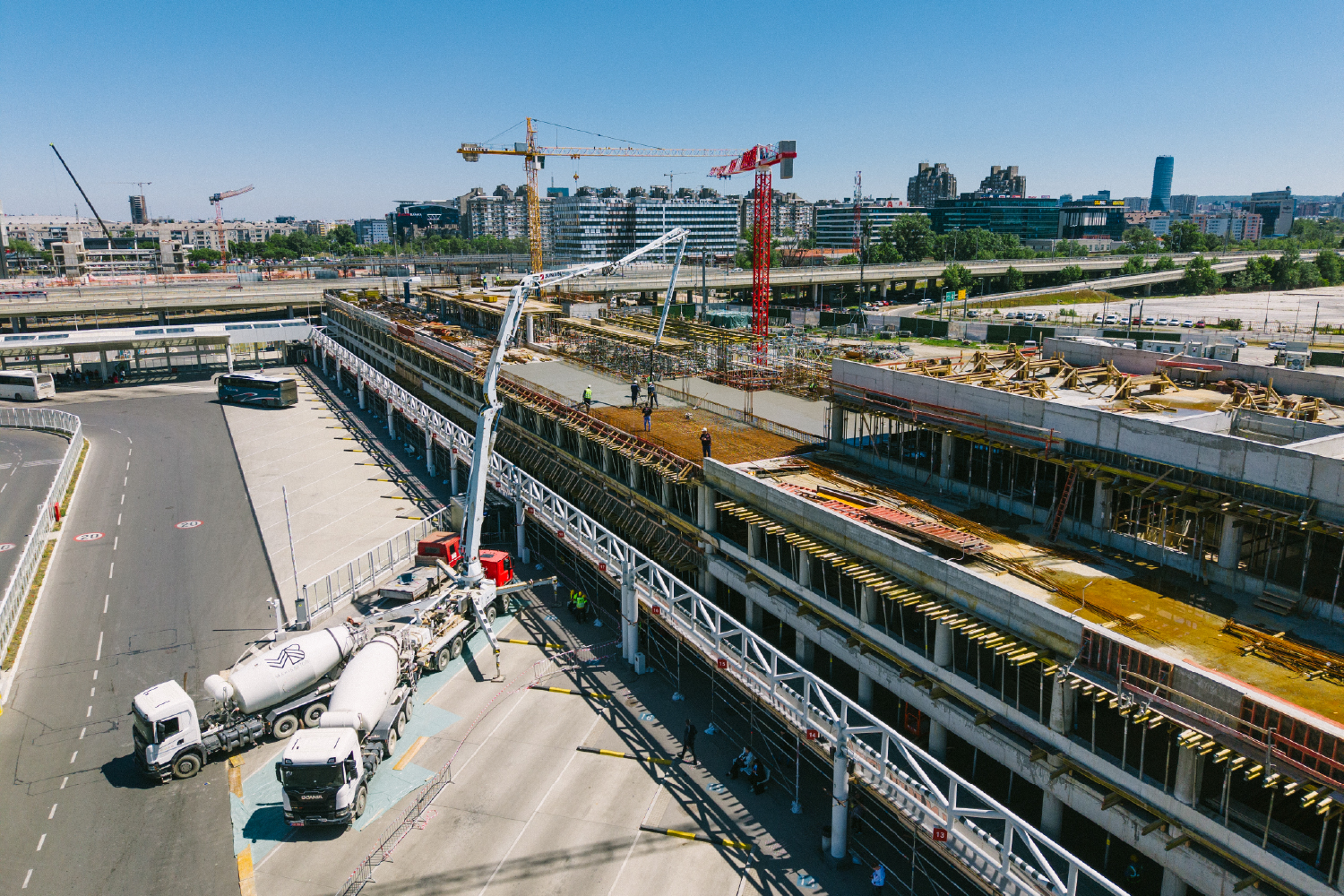

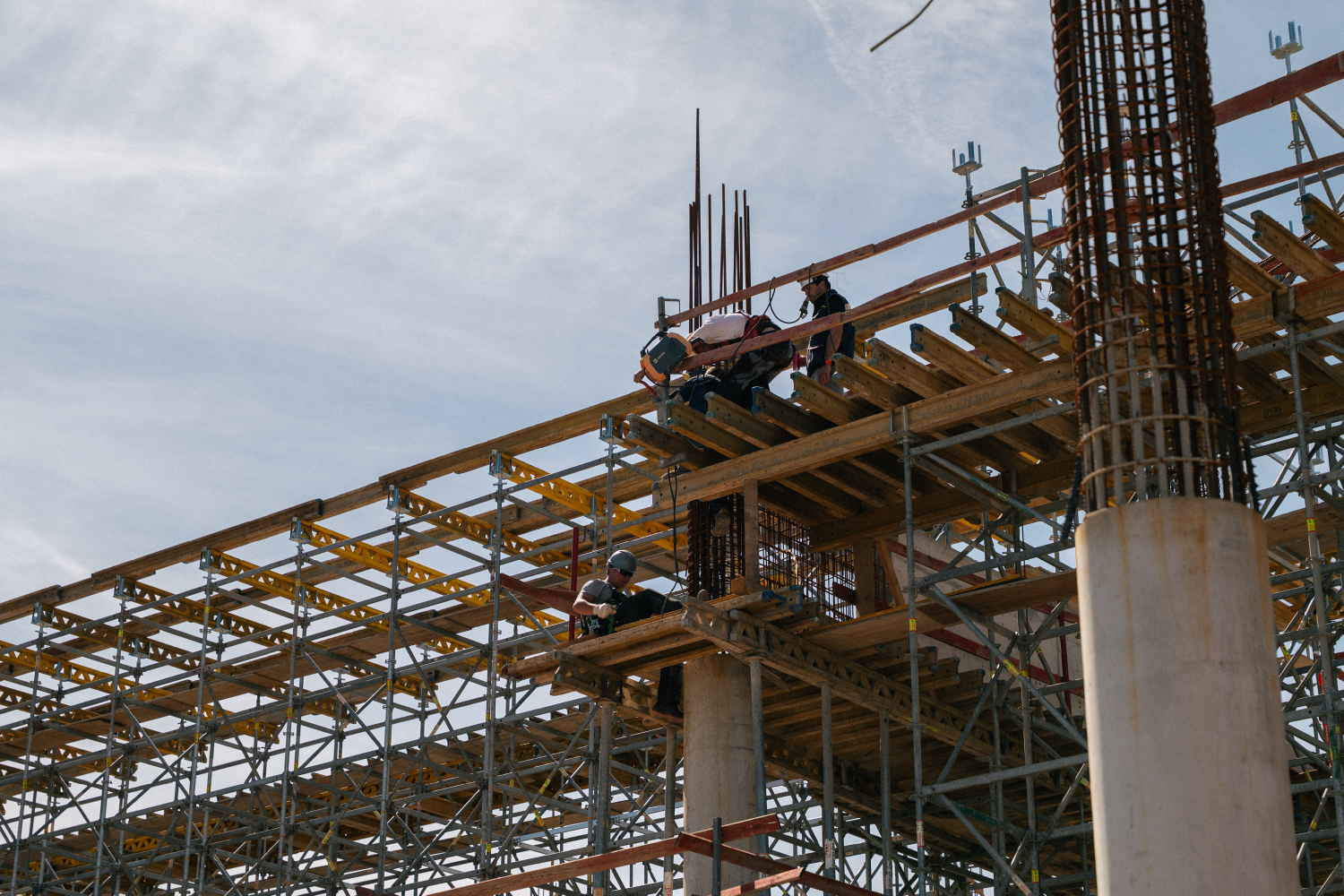

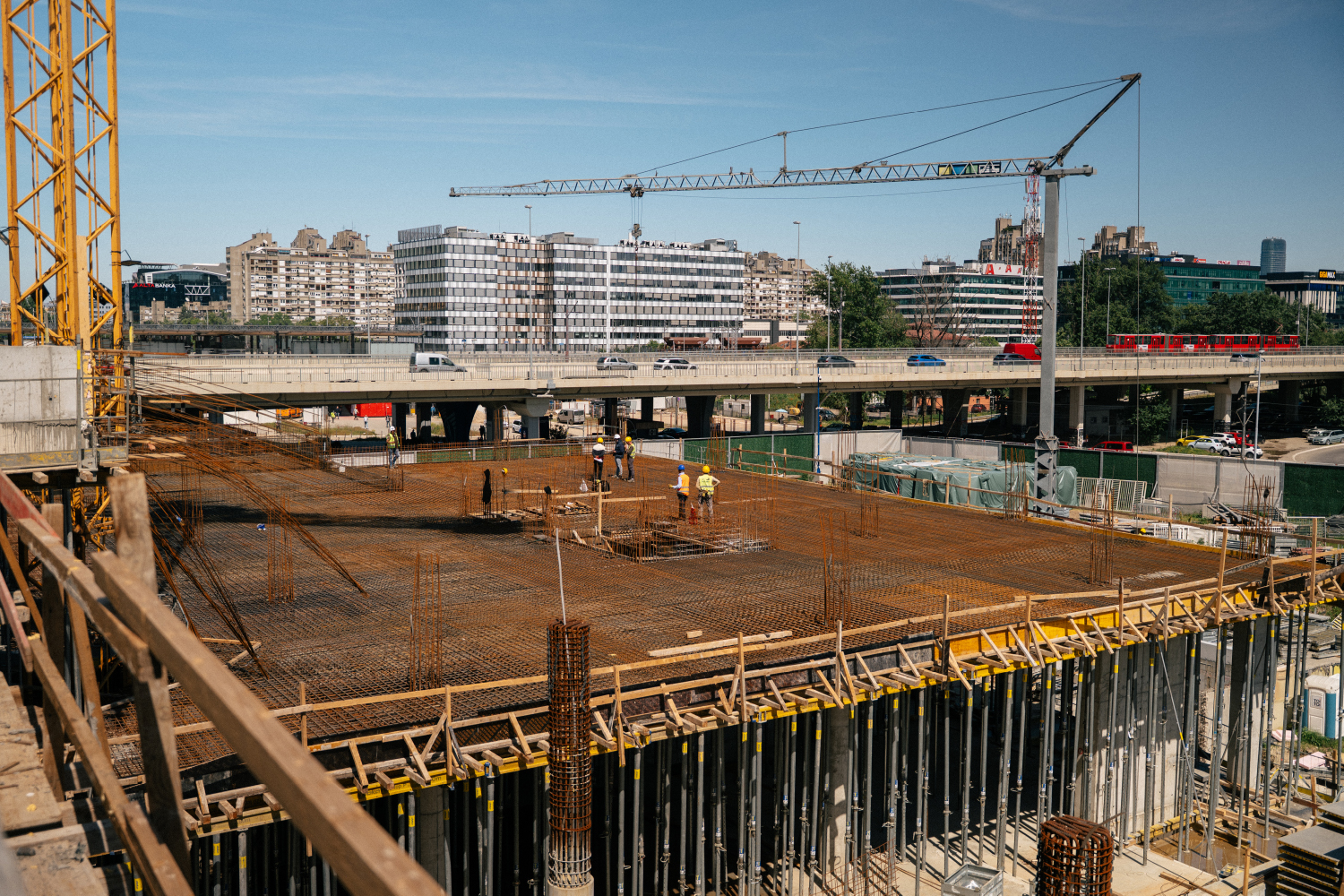

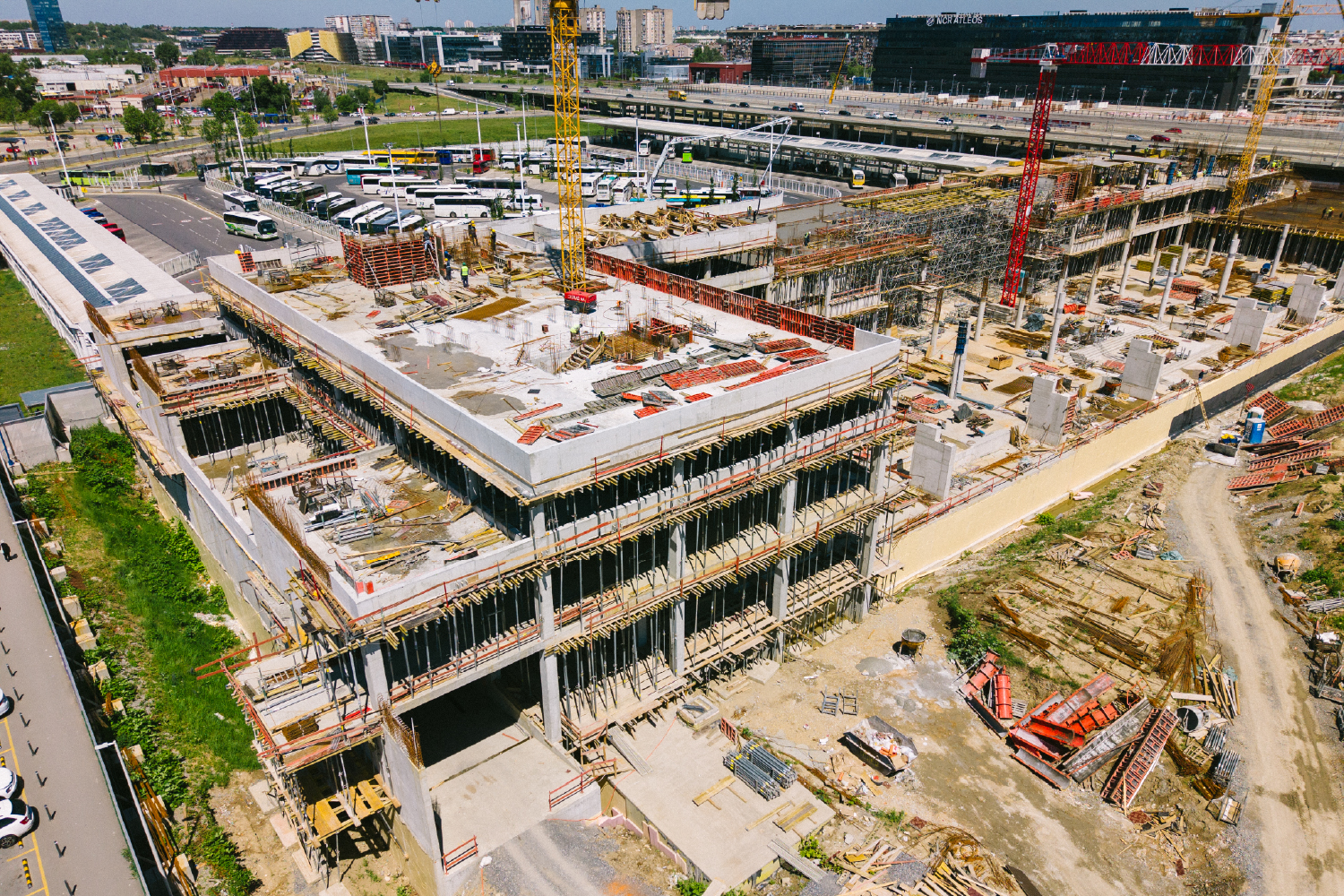

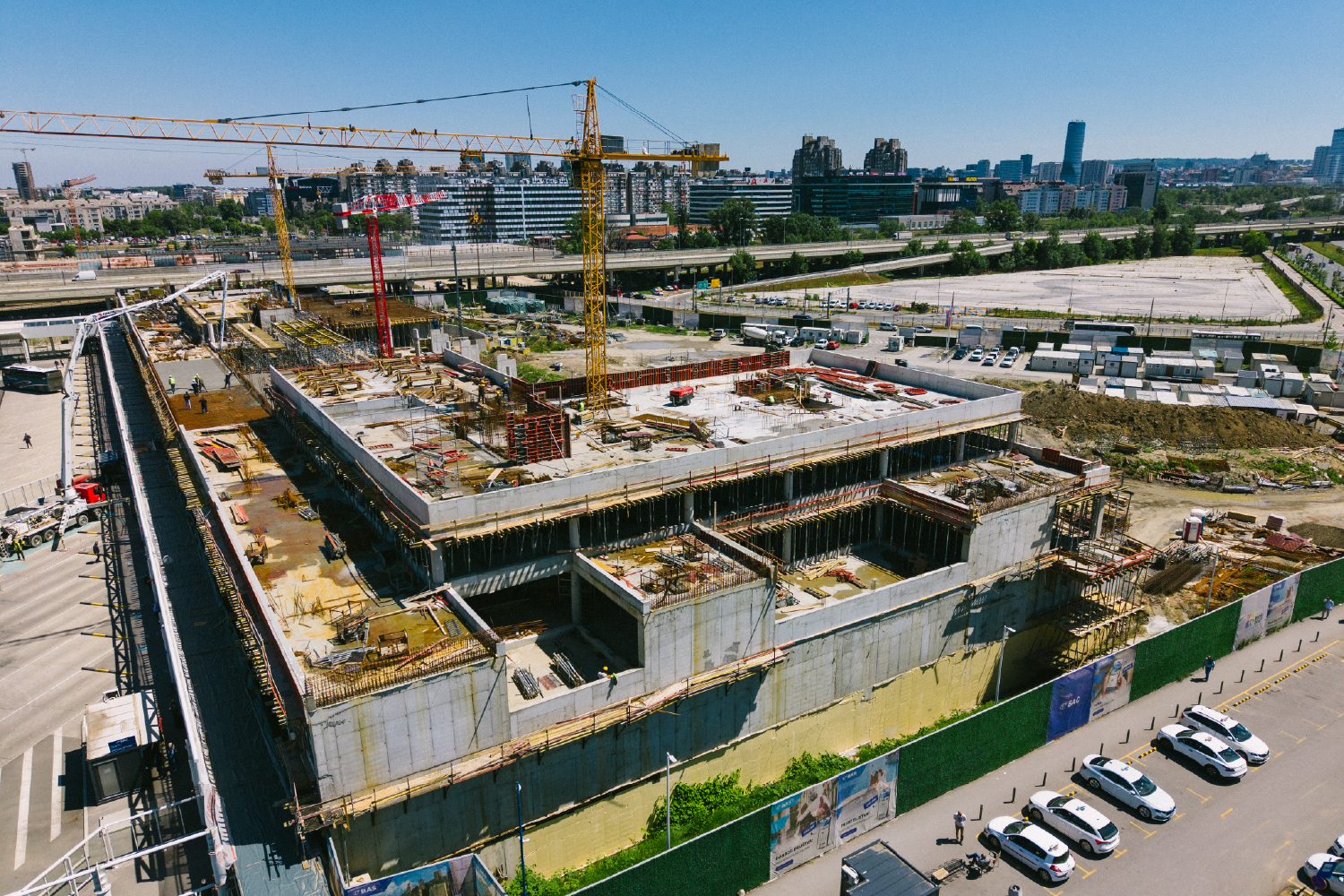

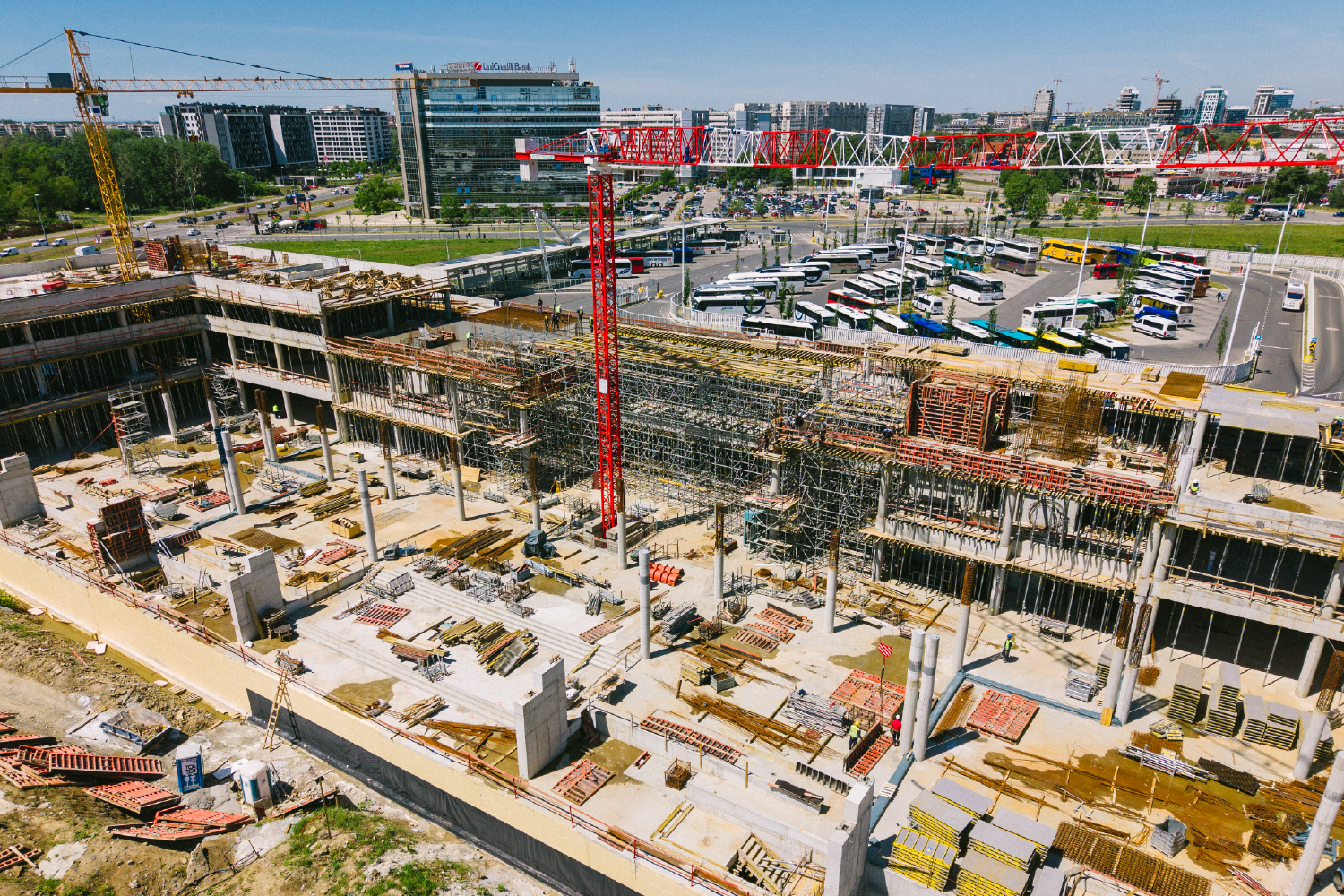

• Postavljanje i organizacija gradilišnog kompleksa (gradilišni kontejneri, prateća tehnička infrastruktura), kao i montaža tri toranjska krana, čime su obezbeđeni uslovi za intenzivnu realizaciju radova na konstrukciji;

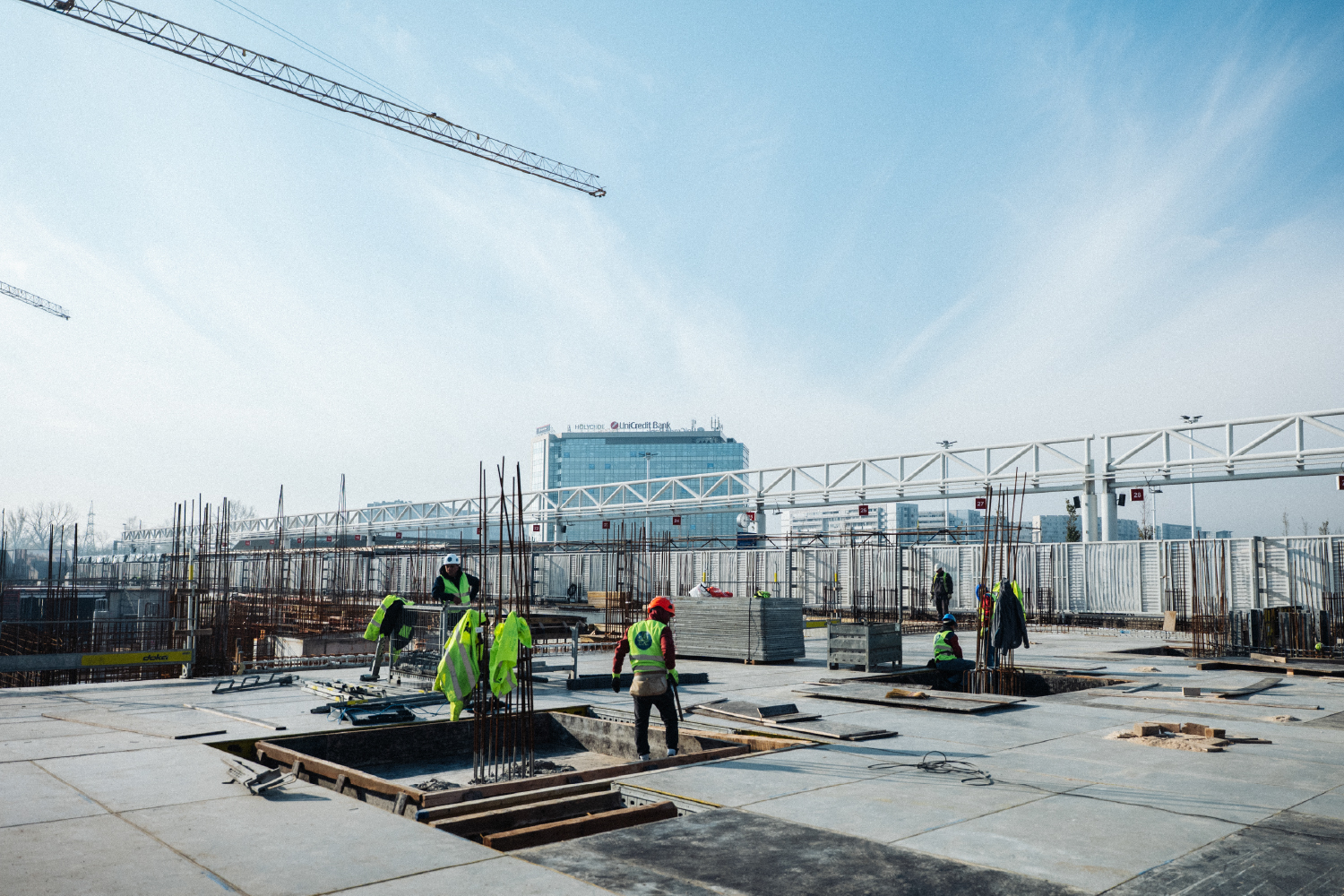

• Izrada pristupnih puteva i uređenje internih saobraćajnih komunikacija u okviru gradilišta;

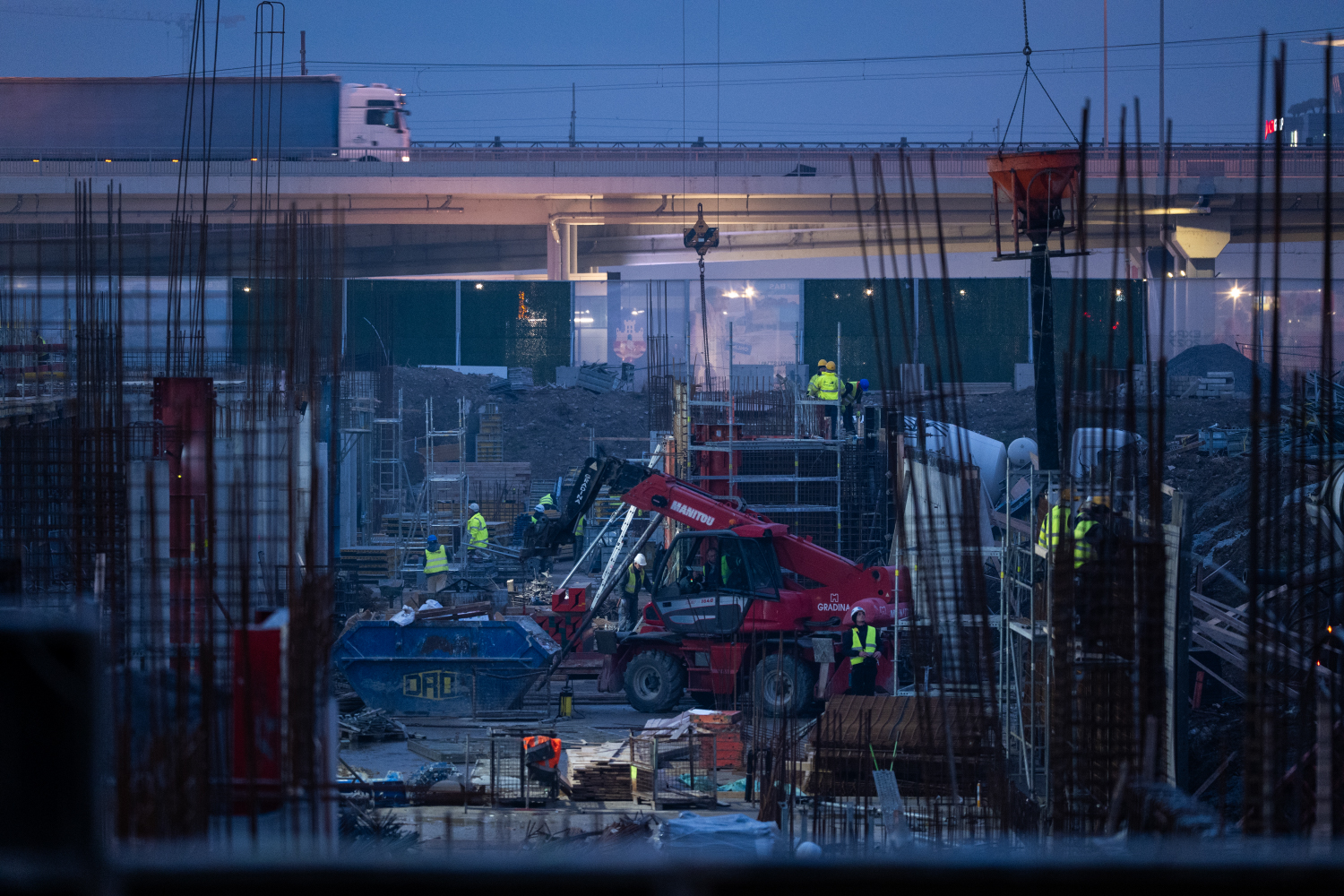

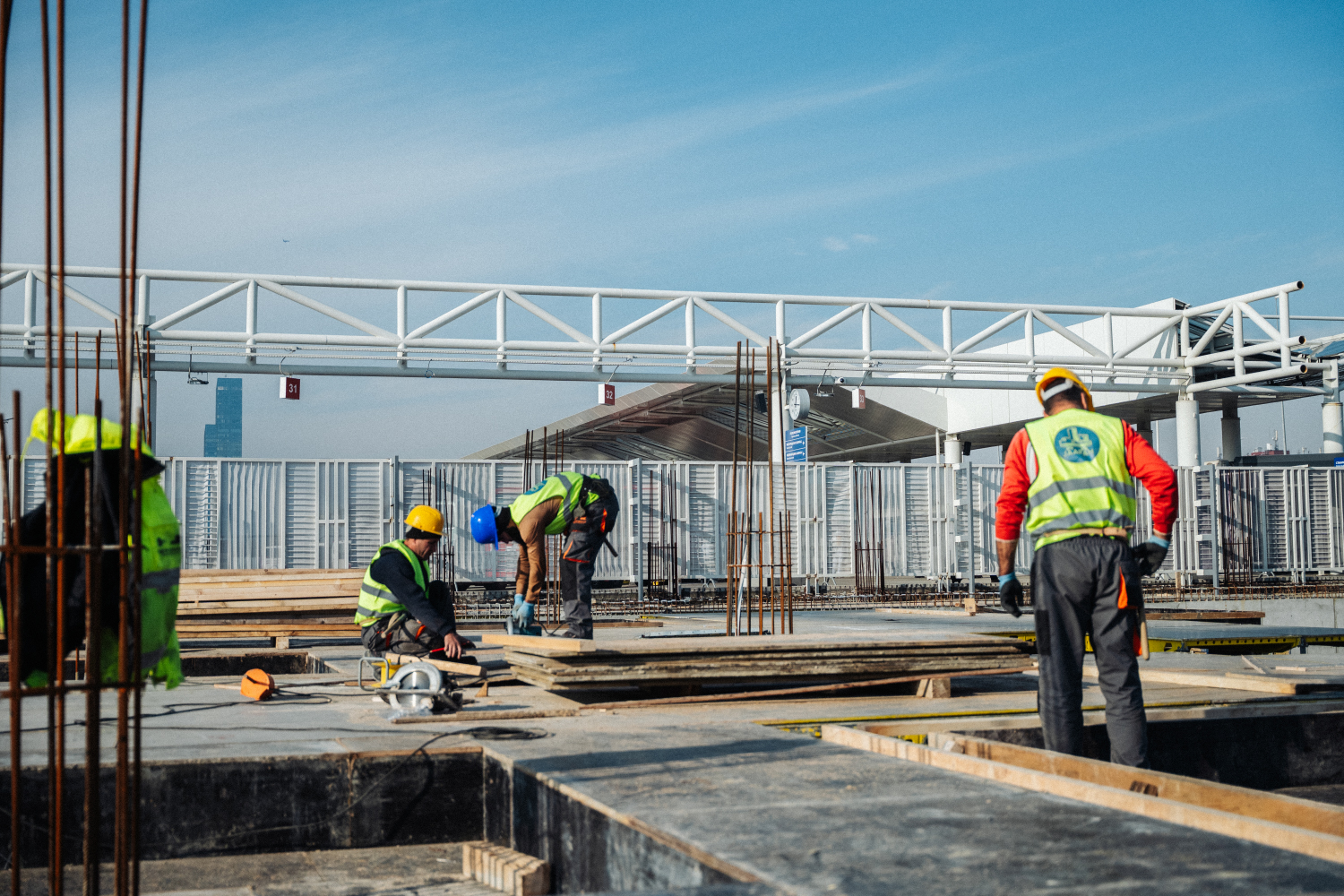

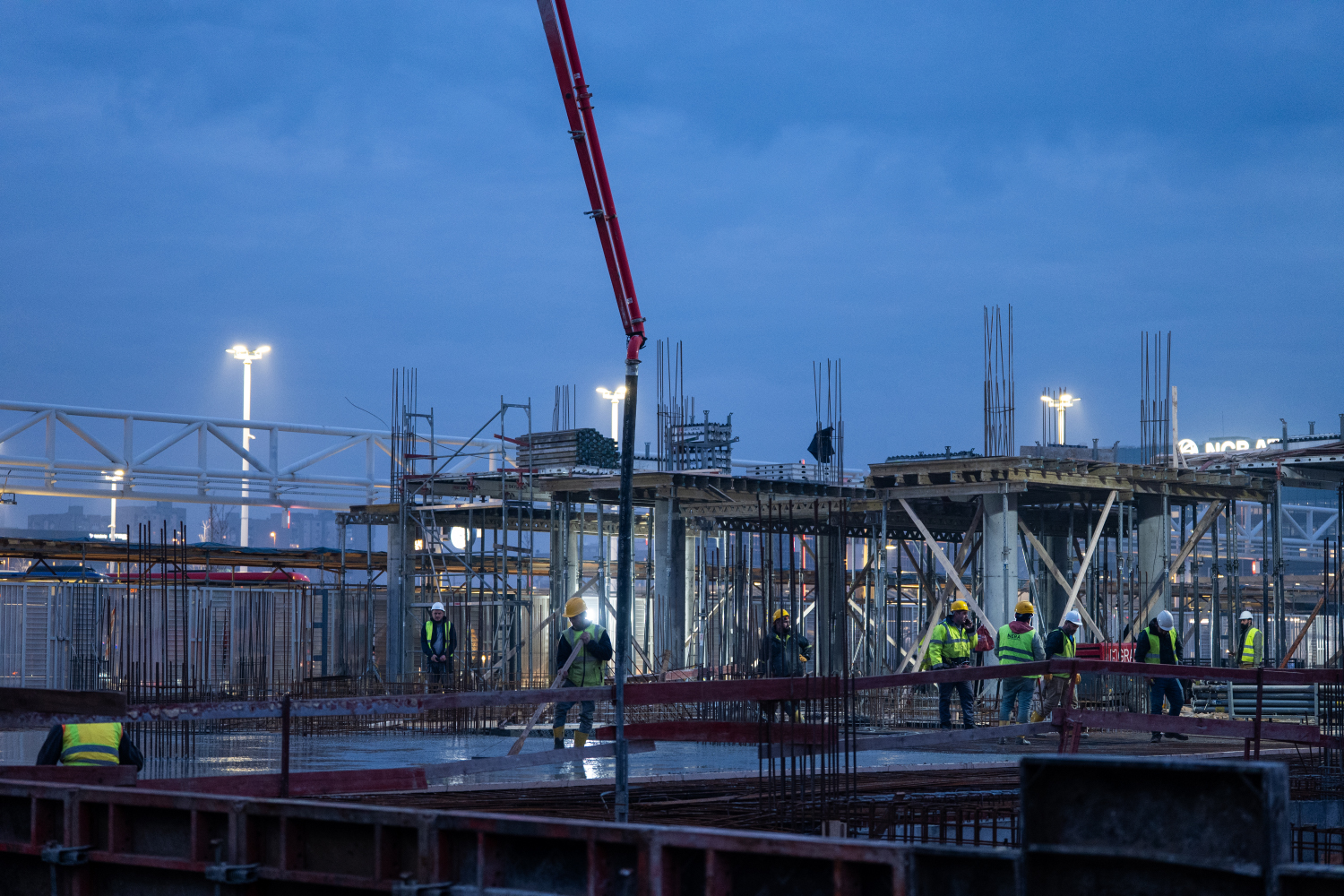

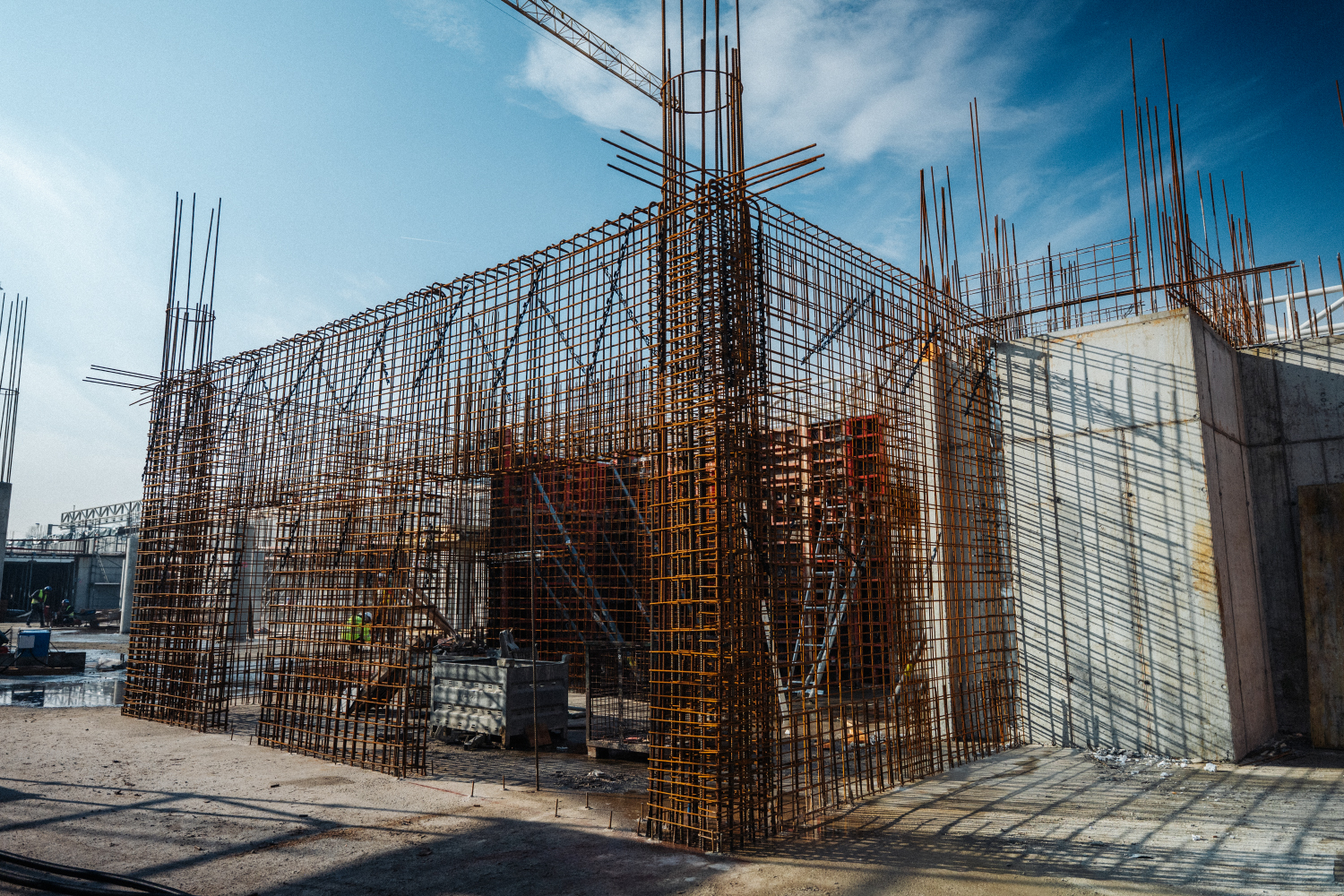

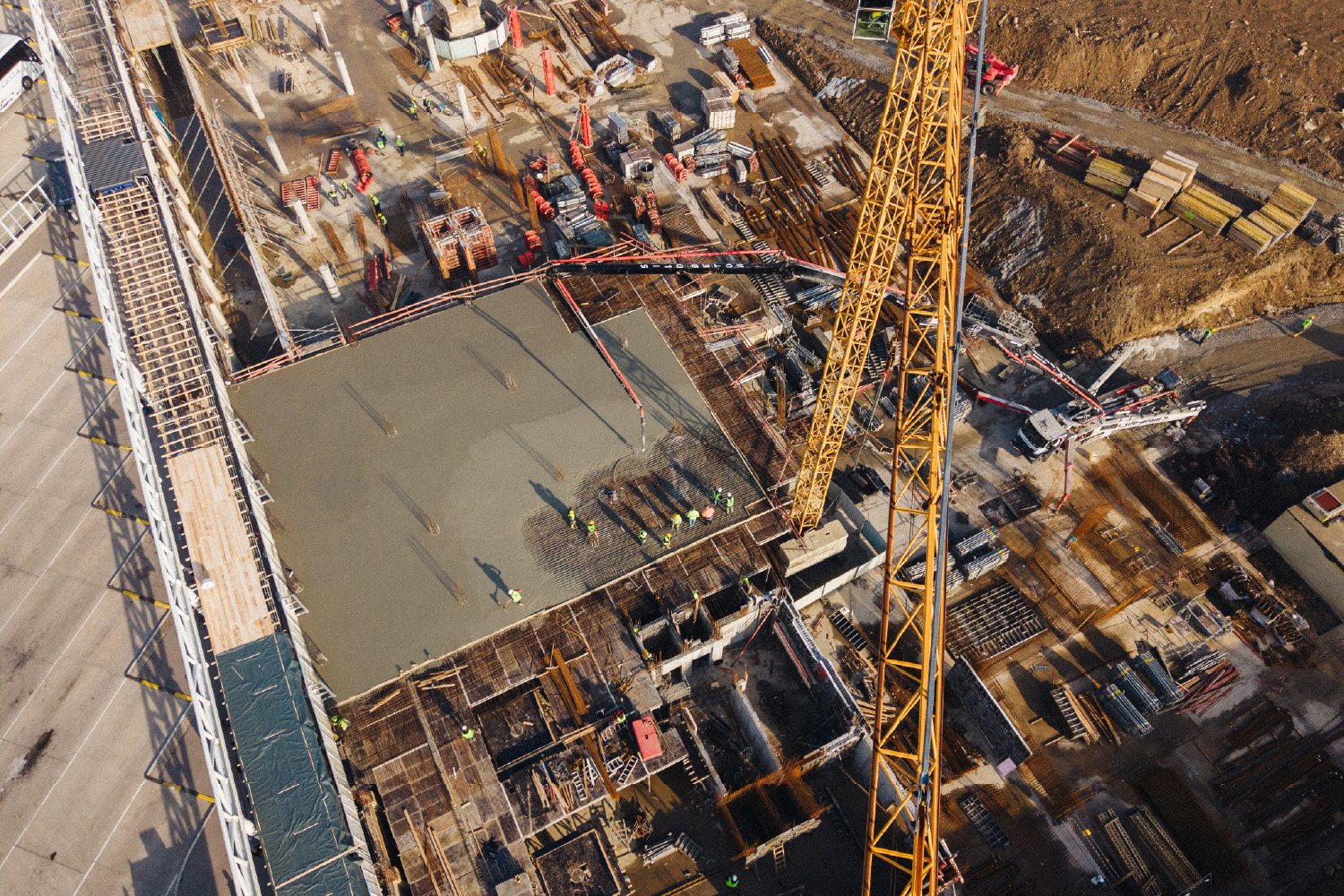

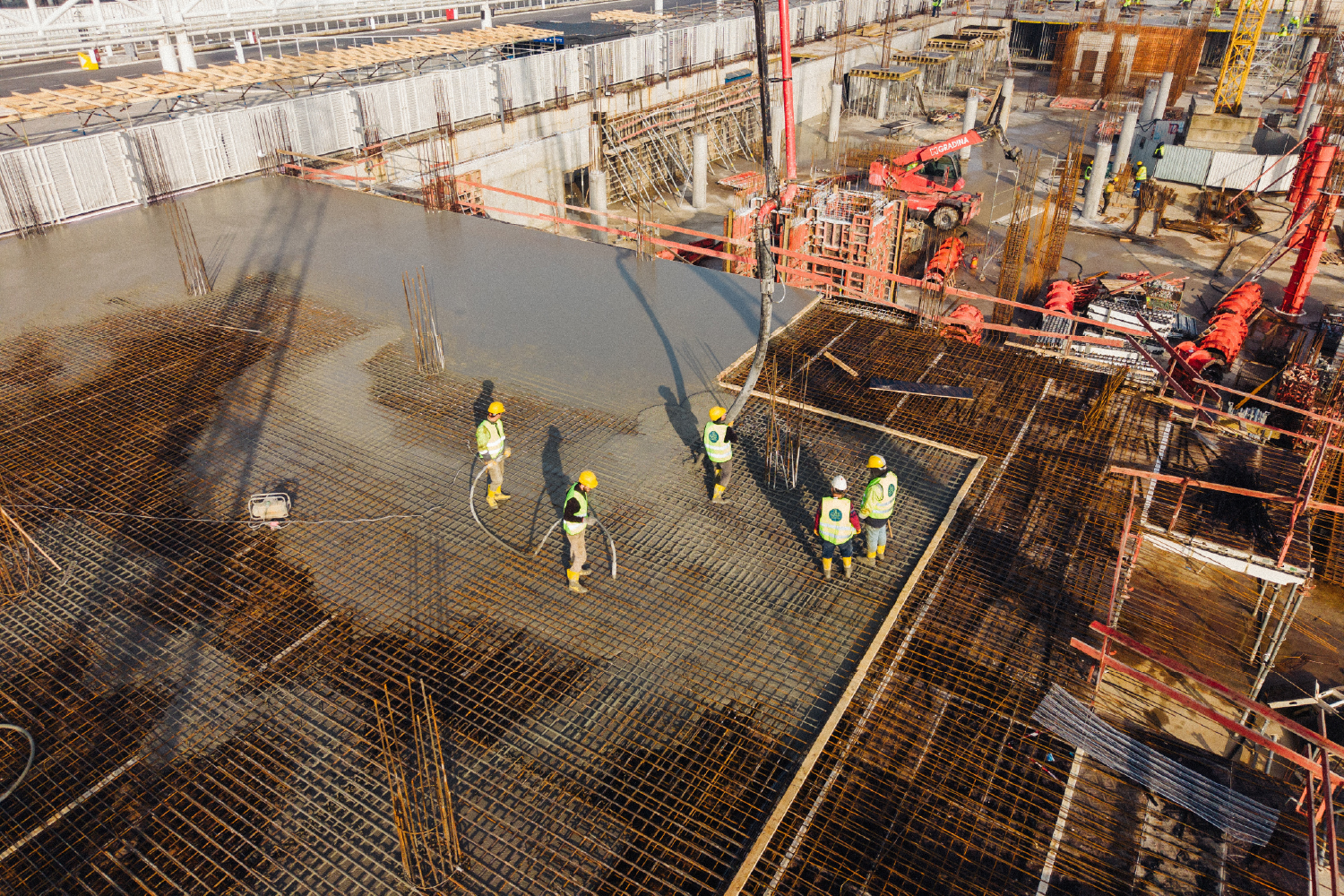

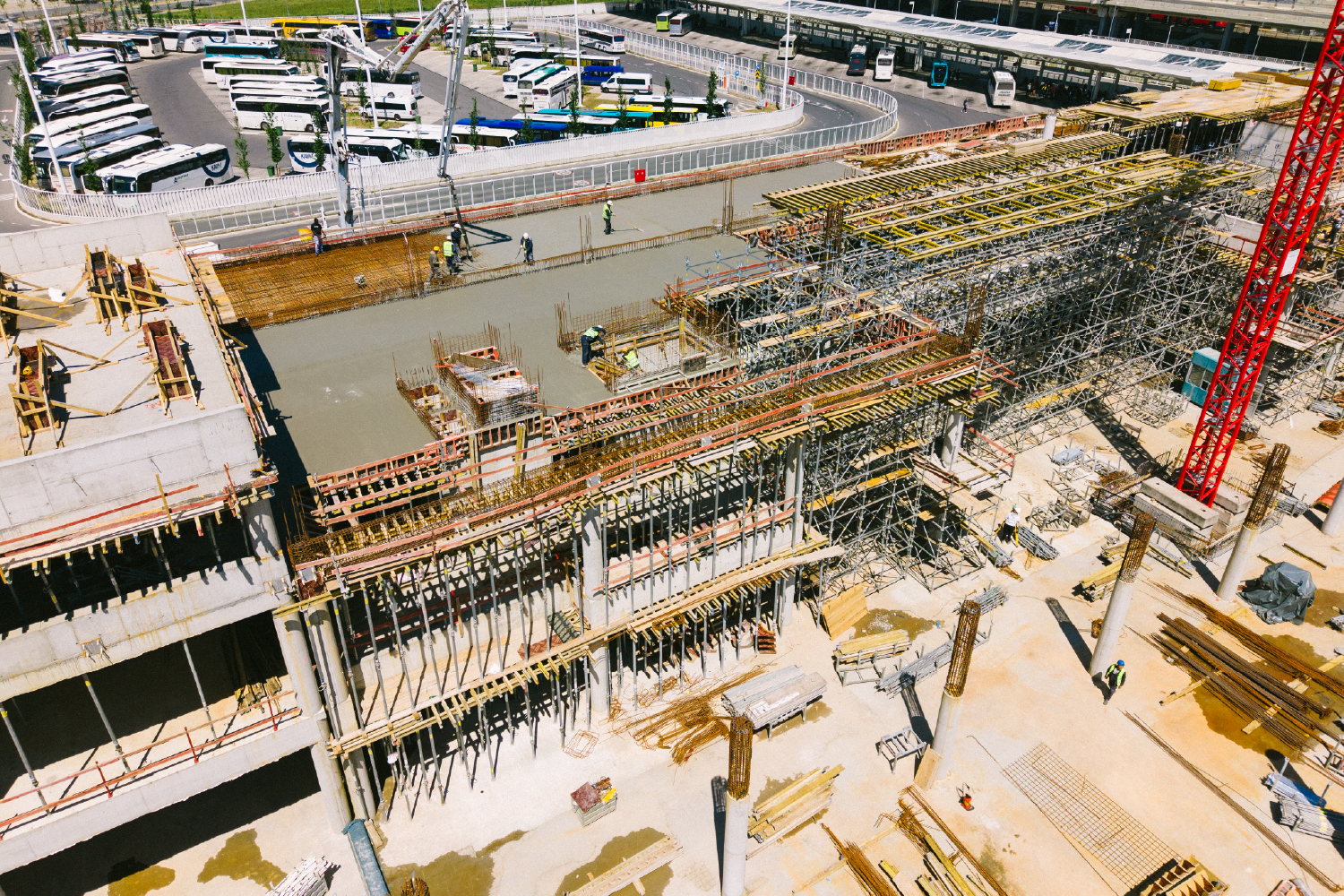

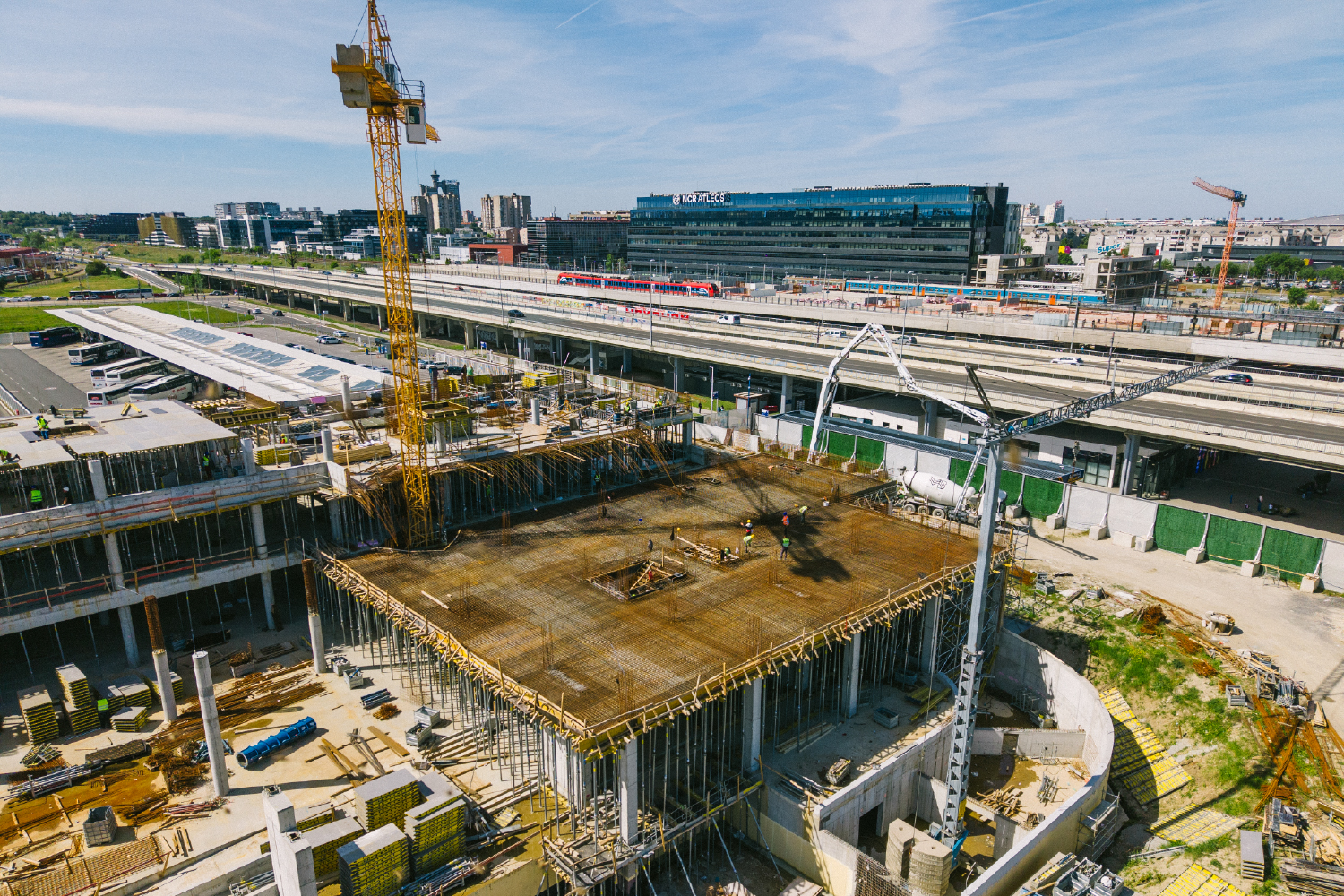

• Čišćenje i priprema temeljne ploče za nastavak armirano-betonskih radova.

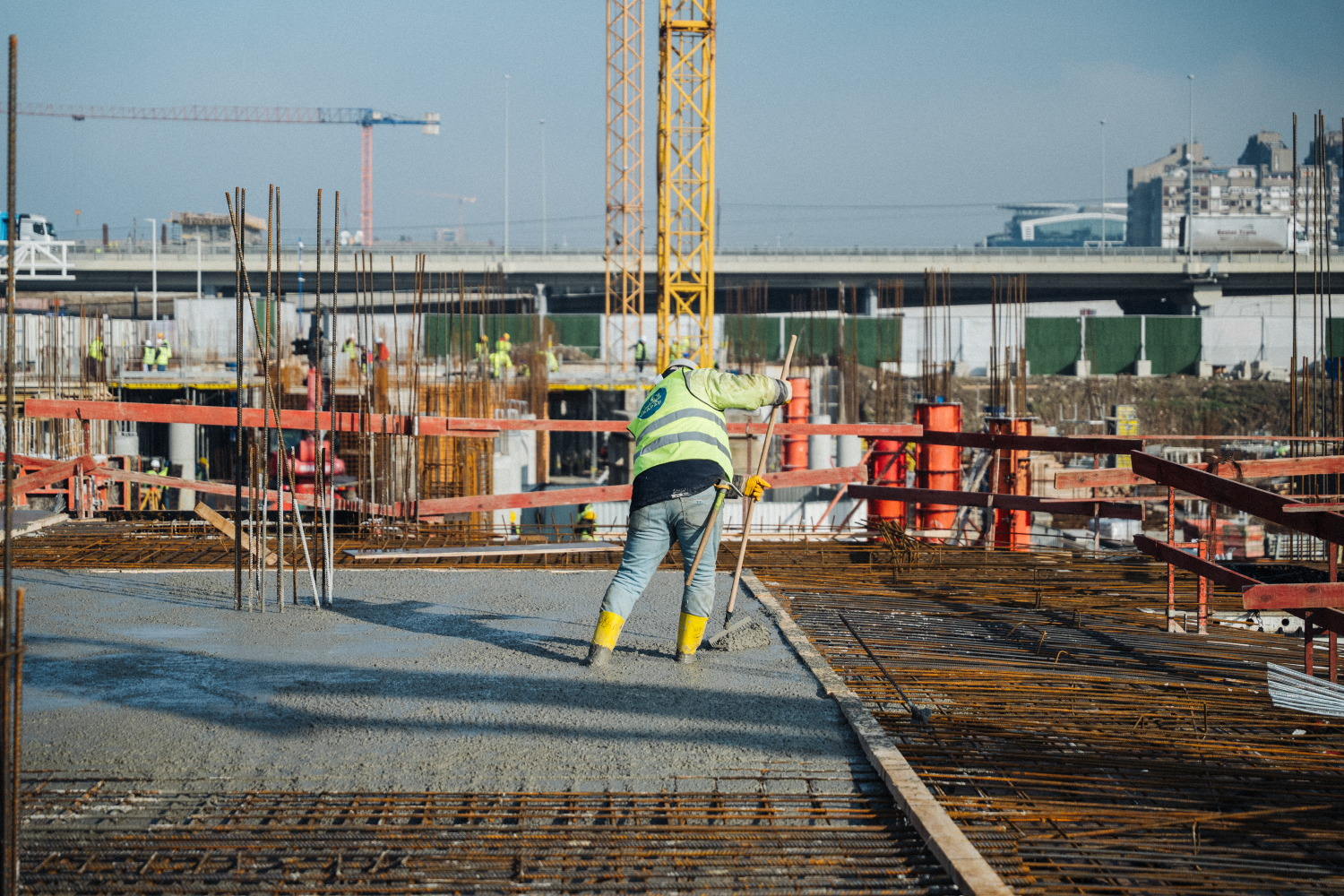

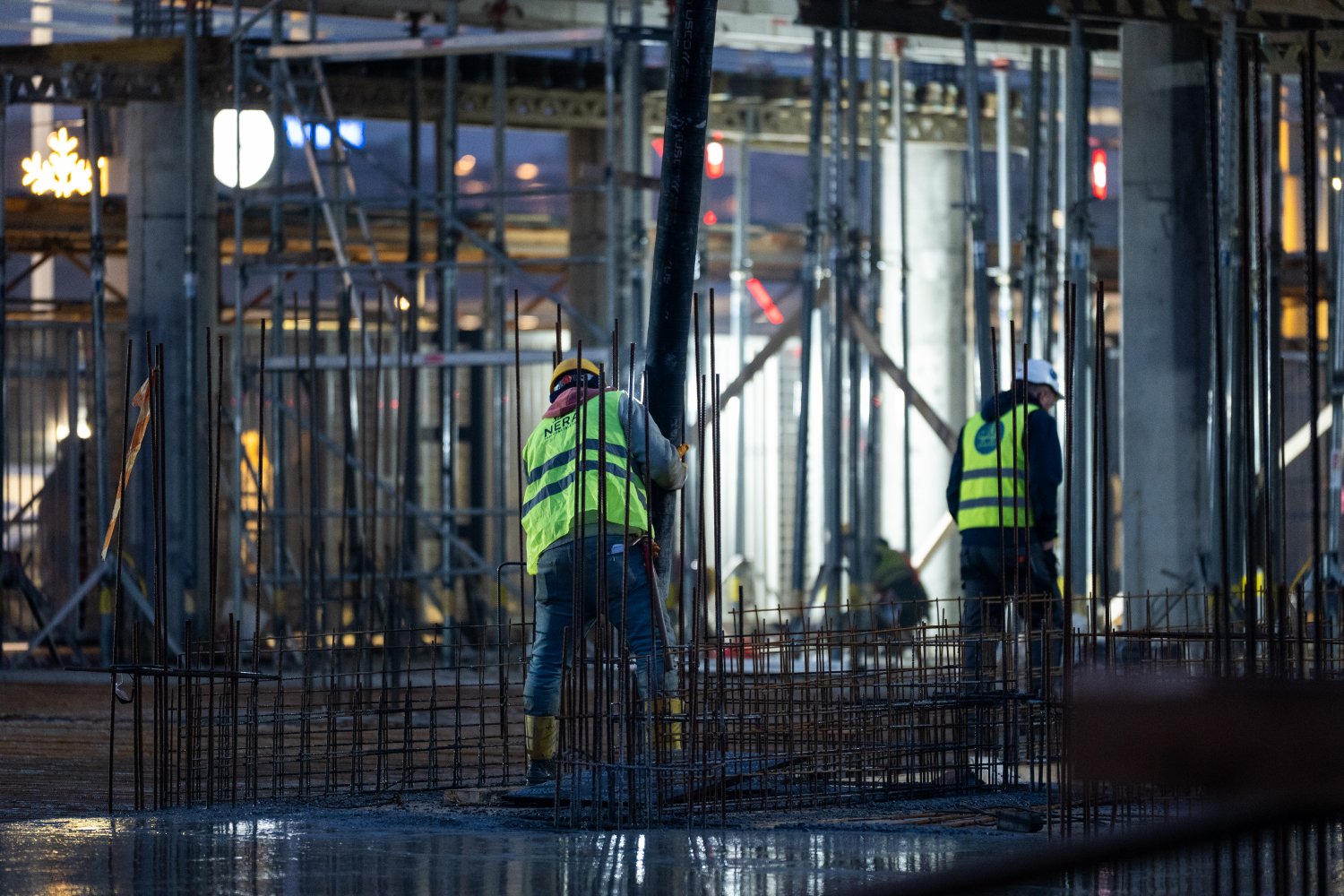

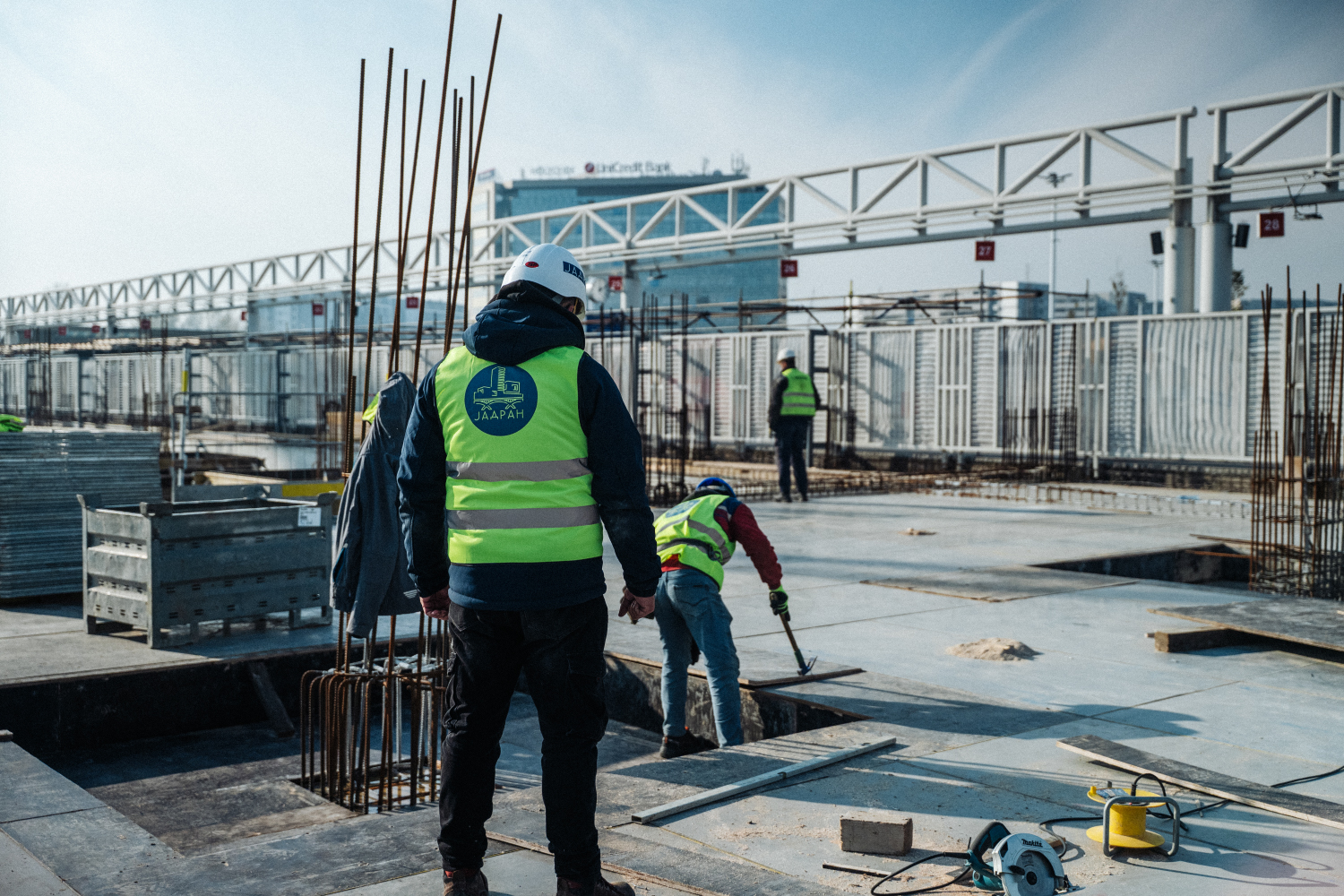

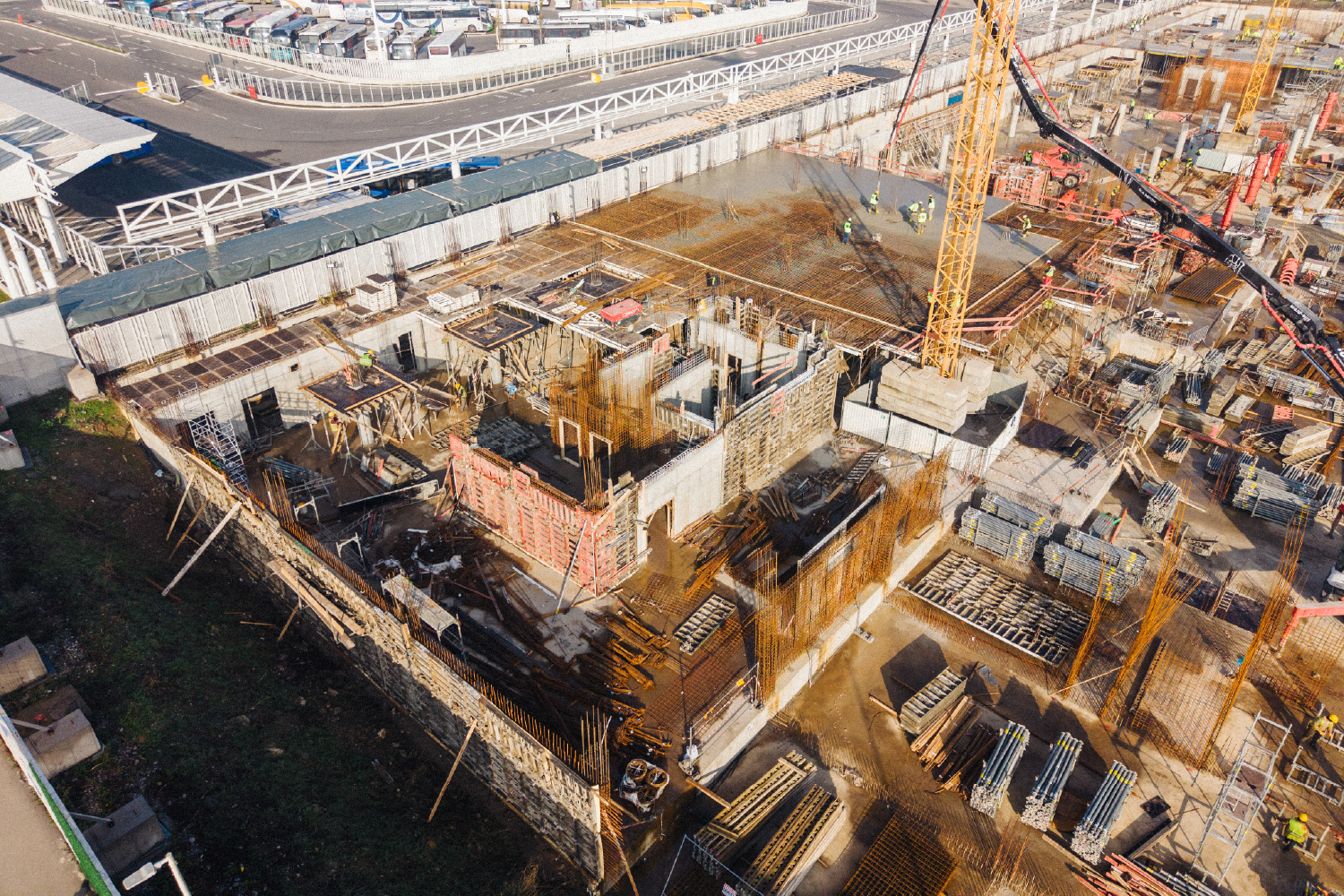

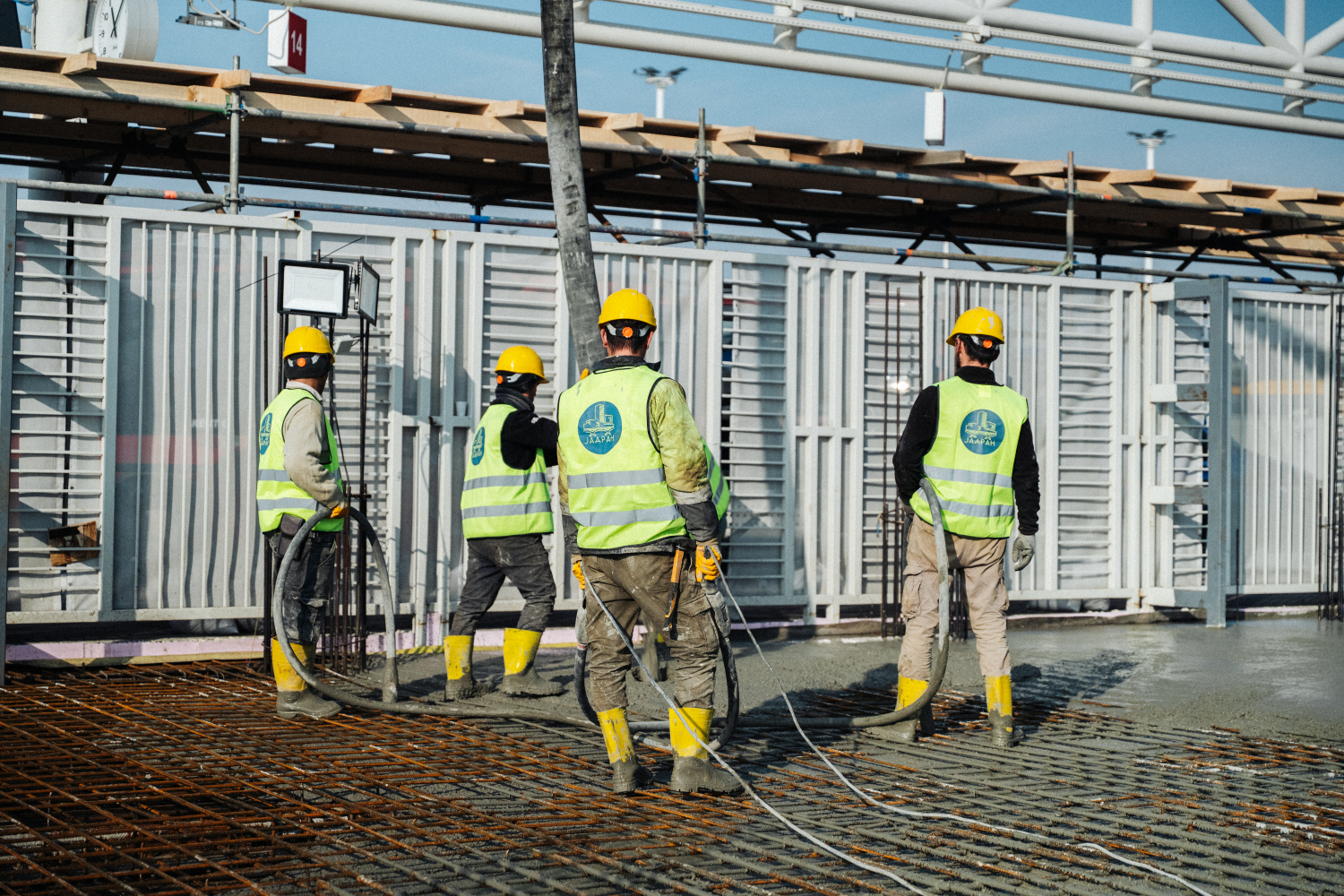

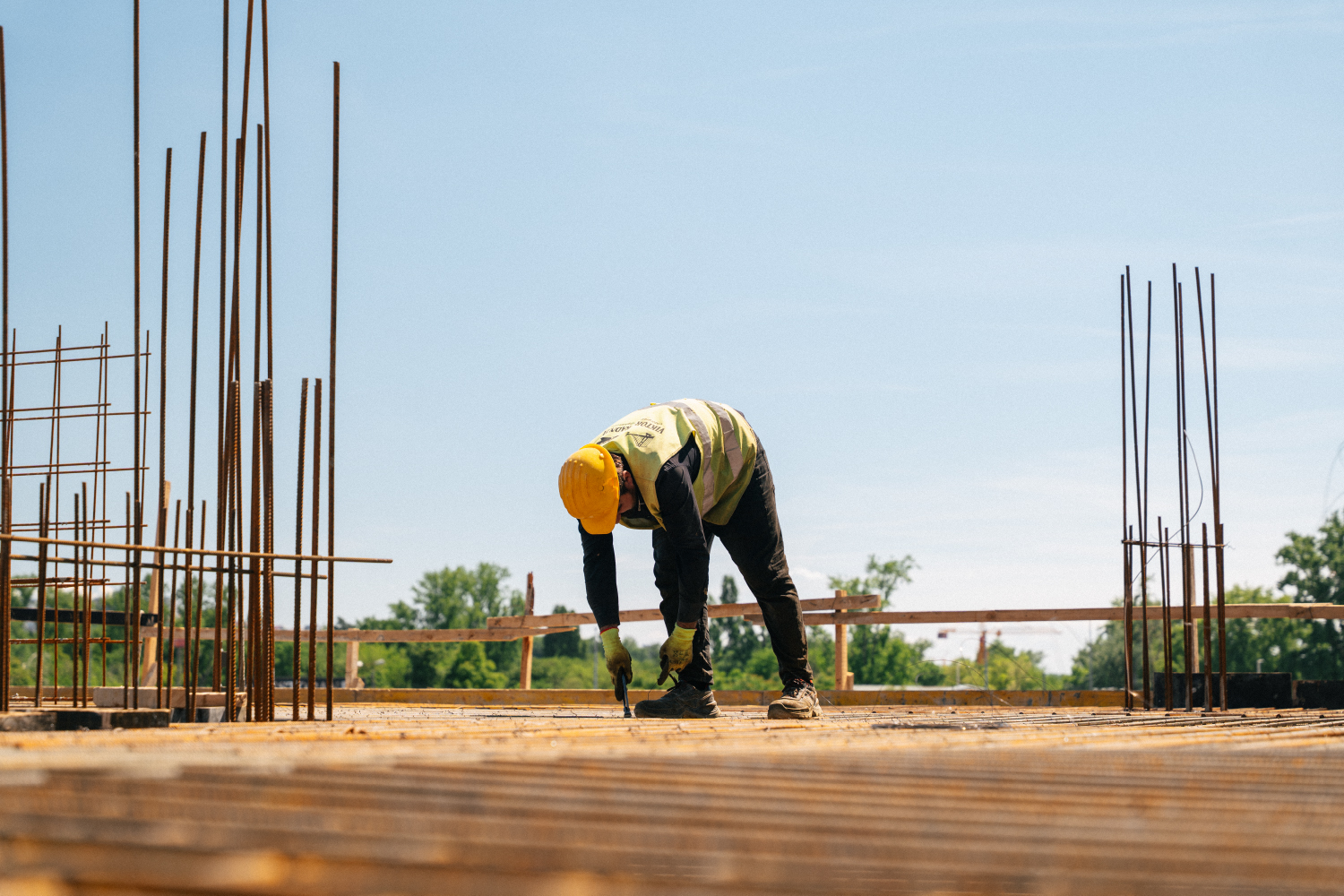

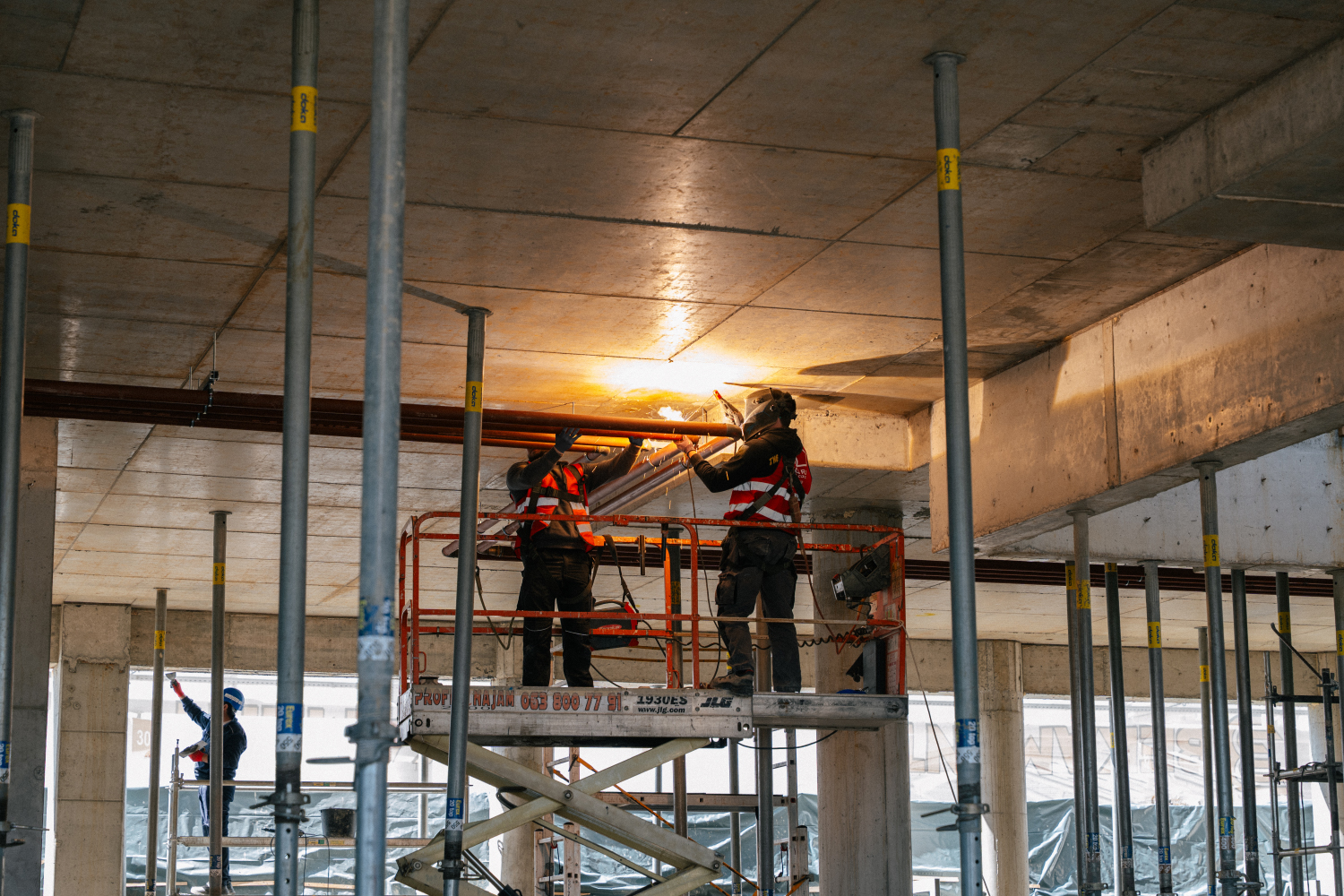

Kao prva tehnološka aktivnost na konstrukciji izvedeno je peskarenje ankera iz temeljne ploče, koji su realizovani u I fazi projekta. Ova operacija sprovedena je u cilju njihove adekvatne pripreme i obezbeđenja kvalitetne sprege sa novoprojektovanim armirano-betonskim elementima.
